[D7] MÚK Knovíz–MÚK Slaný-západ
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Mátl na X k SP: SÚ MD vydal SP na akci “D7 MÚK Knovíz-MÚK Slaný, západ”. Jedná se o poslední SP na úseky středočeské D7. Na stavbu probíhá majetkoprávní příprava, připravuje se archeologický výzkum a probíhá zpracování ZD. Zahájení realizace stavby předpokládáme na přelomu let 2024/25. V rozpočtu SFDI na rok 2024 zatím zahrnuta tato akce není. I kdyby se stihly zahájit práce v roce 2024, tak by to bylo až ke konci roku pravděpodobně s fakturací až v roce 2025.
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
https://kraje.rsd.cz/ustecky/wp-content ... en2023.pdf
"Probíhá zpracování VD-ZDS, Archeologický průzkum 11/23 až 07/24. U pozemků přes 85% TZ"
"Probíhá zpracování VD-ZDS, Archeologický průzkum 11/23 až 07/24. U pozemků přes 85% TZ"
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Má někdo info, jestli je SP pravomocné, nebo se musí řešit rozklad(y) ?martas píše: ↑8.10.2023 21:10:48 Mátl na X k SP: SÚ MD vydal SP na akci “D7 MÚK Knovíz-MÚK Slaný, západ”. Jedná se o poslední SP na úseky středočeské D7. Na stavbu probíhá majetkoprávní příprava, připravuje se archeologický výzkum a probíhá zpracování ZD. Zahájení realizace stavby předpokládáme na přelomu let 2024/25. V rozpočtu SFDI na rok 2024 zatím zahrnuta tato akce není. I kdyby se stihly zahájit práce v roce 2024, tak by to bylo až ke konci roku pravděpodobně s fakturací až v roce 2025.
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Pravomocné, viz: https://www.dalnice-d7.cz/novinky/rozho ... pravomocneVikingkiller píše: ↑15.11.2023 6:38:15Má někdo info, jestli je SP pravomocné, nebo se musí řešit rozklad(y) ?martas píše: ↑8.10.2023 21:10:48 Mátl na X k SP: SÚ MD vydal SP na akci “D7 MÚK Knovíz-MÚK Slaný, západ”. Jedná se o poslední SP na úseky středočeské D7. Na stavbu probíhá majetkoprávní příprava, připravuje se archeologický výzkum a probíhá zpracování ZD. Zahájení realizace stavby předpokládáme na přelomu let 2024/25. V rozpočtu SFDI na rok 2024 zatím zahrnuta tato akce není. I kdyby se stihly zahájit práce v roce 2024, tak by to bylo až ke konci roku pravděpodobně s fakturací až v roce 2025.
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Velmi dobrá zpráva ! Jen tak dál...
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Ukázkový pokrok u vykoupených pozemků
plné rozlišení:

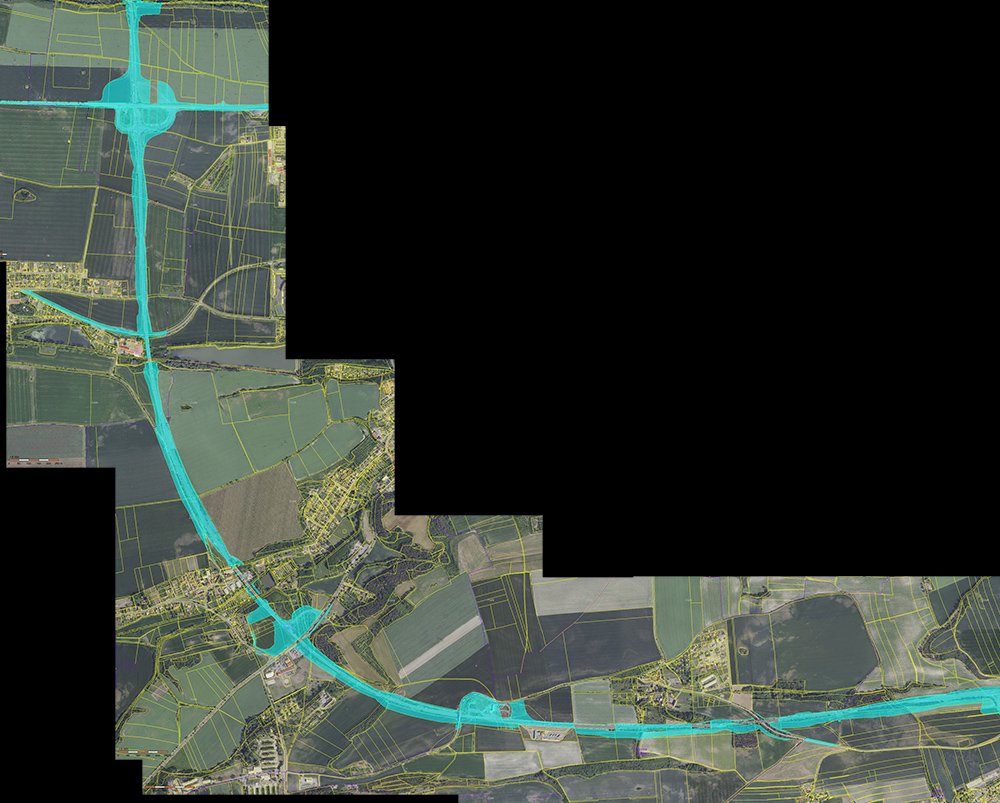

stav k 26.11.2023
stav k 28.12.2022
stav k 5.12.2021
náhled:
plné rozlišení:
stav k 26.11.2023
stav k 28.12.2022
stav k 5.12.2021
náhled:
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Probíhá intenzivně na několika místech geologický průzkum. Podél trasy je několik vrtných souprav, které již "vytěžily" dost vzorků.
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
https://zdopravy.cz/rsd-zahajuje-pripra ... .sznhp.box
"V polovině ledna byla uzavřena poslední smlouva na přípravné práce, a to pro úsek MÚK Knovíz – MÚK Slaný-západ, jinak též obchvat Slaného. Skrývku ornice pro záchranný archeologický výzkum na úseku dlouhém 6,5 kilometru obstará společnost Ekostavby Brno za 26,4 milionu korun. O zakázku, jejíž součástí je také odstranění dřevin, se ucházelo pět zájemců. Práce budou zahájeny dnes, stejně jako samotný archeologický výzkum, jehož terénní část potrvá devět měsíců."
Jelikož ještě neběží VŘ, tak konec ZAV 10/2024 je tady úplně v pohodě
Resp. nemělo by to odložit
Info k cenám
"Rozsah záchranného archeologického výzkumu (ZAV) vychází zejména z výsledků provedeného geomagnetického průzkumu a předstihové studie archeologických rizik. „Následný celoplošný ZAV bude prováděn na předem vytipovaných lokalitách, kde lze předpokládat bohaté nálezy vzhledem ke skutečnosti, že Slánsko patří k nejexponovanějším oblastem z hlediska pravěkého, protohistorického a historického osídlení,“ doplnil Veselý."
"V polovině ledna byla uzavřena poslední smlouva na přípravné práce, a to pro úsek MÚK Knovíz – MÚK Slaný-západ, jinak též obchvat Slaného. Skrývku ornice pro záchranný archeologický výzkum na úseku dlouhém 6,5 kilometru obstará společnost Ekostavby Brno za 26,4 milionu korun. O zakázku, jejíž součástí je také odstranění dřevin, se ucházelo pět zájemců. Práce budou zahájeny dnes, stejně jako samotný archeologický výzkum, jehož terénní část potrvá devět měsíců."
Jelikož ještě neběží VŘ, tak konec ZAV 10/2024 je tady úplně v pohodě
Info k cenám
"Rozsah záchranného archeologického výzkumu (ZAV) vychází zejména z výsledků provedeného geomagnetického průzkumu a předstihové studie archeologických rizik. „Následný celoplošný ZAV bude prováděn na předem vytipovaných lokalitách, kde lze předpokládat bohaté nálezy vzhledem ke skutečnosti, že Slánsko patří k nejexponovanějším oblastem z hlediska pravěkého, protohistorického a historického osídlení,“ doplnil Veselý."
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Směrem od Knovíze začalo kácení, velká část borového lesíka už je dole
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Kácení dřevin slušně pokračuje, už skoro komplet hotový úsek mezi MÚK Knovíz a odbočkou na Kvíc/Smečno
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
K výběrku:
RM:
Dokončuje se čistopis zadávací dokumentace a zahájení VŘ na zhotovitele plánujeme nejpozději dokonce dubna t.r.
posun vůči původnímu konci Q1, proto, že:
Řešíme tam složité geologické podmínky a zapracování technických opatření do ZD.
RM:
Dokončuje se čistopis zadávací dokumentace a zahájení VŘ na zhotovitele plánujeme nejpozději dokonce dubna t.r.
posun vůči původnímu konci Q1, proto, že:
Řešíme tam složité geologické podmínky a zapracování technických opatření do ZD.
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
RM slib vyhlášeného výběrka do konce dubna dodržel, těsně před půlnocí se objevilo na jeho Twitteru:
"ŘSD zahájilo výběrové řízení na zhotovitele stavby “D7 MÚK Knovíz - MÚK Slaný - západ”. Předpokládaná hodnota zakázky na realizaci úseku D7 v délce 6,5 km je 2 269 mil. Kč bez DPH. Na akci je vydáno SP v právní moci, probíhá archeologický výzkum a majetkoprávní příprava.
"ŘSD zahájilo výběrové řízení na zhotovitele stavby “D7 MÚK Knovíz - MÚK Slaný - západ”. Předpokládaná hodnota zakázky na realizaci úseku D7 v délce 6,5 km je 2 269 mil. Kč bez DPH. Na akci je vydáno SP v právní moci, probíhá archeologický výzkum a majetkoprávní příprava.
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
.sice to ještě není v tenderareně, ani na rsd.cz v "stavby v soutěži", ale to už je otázka dní...snad to tam tedy vystřídá úsek Slaný-Kutrovice, na kterém se doufejme v pátek otevřou obálky.
[D7] MÚK Knovíz–MÚK Slaný-západ
https://tenderarena.cz/dodavatel/seznam ... zka/703484
Stanoven první termín pro zhotovitele na 04.07.2024
Stanoven první termín pro zhotovitele na 04.07.2024
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Posun č. 1 na 08.07.2024
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Posun č. 2 na 10.07.2024
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Posun č. 3 na 12.07.2024
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Posun je kvůli dotazům č.11-13, přičemž ten 13 je de facto oprava přímo od ŘSD, a to, že:
Zadavatel sděluje, že v soupisu prací SO 003 upravil popis položku
32 643211 VRATA S OCEL ZÁRUBNÍ DŘEVĚNÁ OTEVÍRAVÁ
na položku
32 643231 VRATA S OCEL ZÁRUBNÍ KOVOVÁ OTEVÍRAVÁ
tak, aby byla v souladu s výkresovou dokumentací.
Zadavatel sděluje, že v soupisu prací SO 003 upravil popis položku
32 643211 VRATA S OCEL ZÁRUBNÍ DŘEVĚNÁ OTEVÍRAVÁ
na položku
32 643231 VRATA S OCEL ZÁRUBNÍ KOVOVÁ OTEVÍRAVÁ
tak, aby byla v souladu s výkresovou dokumentací.
-
mravenecnik
- Příspěvky: 95
- Registrován: 10.11.2020 10:31:12
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Tak stále nám tam svítí termín 12.7. po pouhých 3 posunech, což je na D7 věc nemožná... Očekávám příští týden salvu vysvětlení a posun někam na začátek srpna. Nebo bude málo účastníků jako na D35 Sadová-Plotiště a tím pádem méně dotazů?
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
V pondělí je 8.7., a to už by mělo být v "ochranné lhůtě"...ale samozřejmě, je možné, že to jen před prodlouženým víkendem nepřepsali...
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Takže pondělí rozhodne...
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Jak to tam bude s tou budou s reklamou stavebnin u Slaného? Bude se bourat? Celkově mi přijde, že tam v tom prostoru je těch staveb víc, které stojí v cestě směr Praha.
-
Honey72
- Příspěvky: 6195
- Registrován: 26.12.2015 0:06:38
- Bydliště: Trutnov - 17 km od polské dálnice a 29 km od české.
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
V letáku se s bouráním haly stavebnin a jednoho zahradního domku počítá.
Letos máme výročí 88 let výstavby dálnic na českém území 1938-2026
Re: [D7] MÚK Knovíz–MÚK Slaný-západ
Není to náhodou spíše tak že je možné podat dodatečné dotazy maximálně týden předem a pokud byly podané před víkendem, tak budou velmi pravděpodobně zodpovězené v pondělí či úterý dle rozsahu a případných změn v dokumentaci?
