I/20 Pištín – České Vrbné
Re: I/20 Pištín – České Vrbné
Pět ze šesti nabídek se vešlo do rozmezí 69% - 73,5% odhadu
Re: I/20 Pištín – České Vrbné
Twitter RM: 6 nabídek obdrželo ŘSD na realizaci akce “I/20 Pištín - České Vrbné”. Nejvýhodnější nabídku podalo sdr. MI Roads a.s., Doprastav, a.s., M - SILNICE a.s. za nabídkovou cenu 1 257,45 mil. Kč bez DPH (69,1 % předpokladu). Na stavbu délky 8,5 km je vydáno SP v PM a dokončeny výkupy.
https://twitter.com/MatlRadek/status/17 ... 2802533448
https://twitter.com/MatlRadek/status/17 ... 2802533448
Re: I/20 Pištín – České Vrbné
I když se stavět ještě nezačalo tak konsolidační náspy mostů již stojí. Na 2. fotce je vidět i bagřík co to tam zplácával.
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné
KOnsolidační násypy u dvou mostů se soutěžili zvlášť v předstihu. Nebude se muset při výstavbě čekat až si to sedne.
Re: I/20 Pištín – České Vrbné
RM na X:
ŘSD vybralo zhotovitele stavby “I/20 Pištín - České Vrbné”, kterým je sdr. MI Roads a.s., Doprastav a.s. a M - SILNICE a.s. za nabídkovou cenu 1 257,4 mil. Kč bez DPH. Na stavbu délky 8,5 km, která je mj. obchvatem obcí Češnovice a Dasný je vydáno stavební povolení v právní moci.
ŘSD vybralo zhotovitele stavby “I/20 Pištín - České Vrbné”, kterým je sdr. MI Roads a.s., Doprastav a.s. a M - SILNICE a.s. za nabídkovou cenu 1 257,4 mil. Kč bez DPH. Na stavbu délky 8,5 km, která je mj. obchvatem obcí Češnovice a Dasný je vydáno stavební povolení v právní moci.
Re: I/20 Pištín – České Vrbné
MI teda se zakázkami fakt jede... I bez maďarského Duna Asphaltu
Re: I/20 Pištín – České Vrbné
Podepsáno: Stavba nového čtyřpruhu u Budějovic má začít na přelomu srpna a září
https://zdopravy.cz/podepsano-stavba-no ... ri-211521/
https://zdopravy.cz/podepsano-stavba-no ... ri-211521/
Re: I/20 Pištín – České Vrbné
Bude plánovaný 4-proudový úsek v budoucnu veden jako silnice pro motorová vozidla (SMV) s rychlostí max. 110 km/h?
Pročítal jsem si diskuzi a tento problém se řešil v r. 2015. Je v tom nějaký posun?
Pročítal jsem si diskuzi a tento problém se řešil v r. 2015. Je v tom nějaký posun?
Re: I/20 Pištín – České Vrbné
Slavnostní zahájení stavby je plánováno na 29.08.2024 společně s I/39 Třebotín - Rájov.
Re: I/20 Pištín – České Vrbné
Tak za víkend 3 stavby z toho 2 v JČ kraji, to zní slibně.
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné
ŘSD dnes zahájilo realizaci stavby “I/20 Pištín - České Vrbné”. Stavbou délky 8,5 km (z toho 6,9 km ve čtyřpruhu) se odvede tranzitní doprava z obcí Dasný a Češnovice. Stavbu realizuje sdr. MI Roads a.s., Doprastav a.s., M - SILNICE a.s. za nabídkovou cenu 1 257 mil. Kč bez DPH.
Zdroj:
https://x.com/MatlRadek/status/1829116358807671020
Zdroj:
https://x.com/MatlRadek/status/1829116358807671020
Re: I/20 Pištín – České Vrbné
Připraveno bylo 15 kladívek
Na fotkách ale jen 11 klepačů, asi někdo nedorazil. To je s podivem, budou přece krajské volby
Na fotkách ale jen 11 klepačů, asi někdo nedorazil. To je s podivem, budou přece krajské volby
Re: I/20 Pištín – České Vrbné
a) ti co to potřebují politicky, tak ti byli všichni
b) kladívka jsou navíc proto, že někdy dorazí paradoxně více lidí z "jedné stáje" a je těžké společenské faux-pas když kladívko chybí...
Ale jinak dobrý postřeh, milý Watsone
Re: I/20 Pištín – České Vrbné
V našem středu je i blíže nejmenovaný kolega, který již má kladívek slušný počet ...
Re: I/20 Pištín – České Vrbné
Stavba se nám v podstatě instantně rozjela, zhruba v této délce provedena skrývka. Fotky focené zhruba v tomhle úseku
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné
Skrývka hotová cca v tomhle a v tomhle úseku
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné

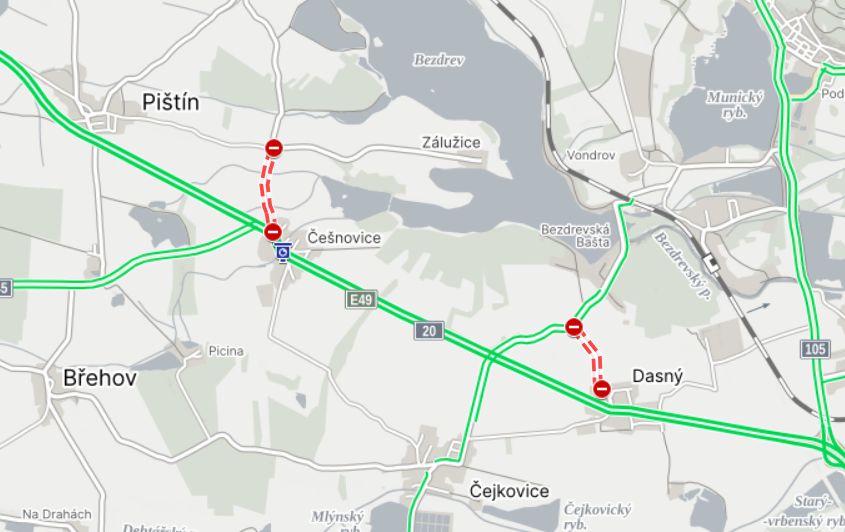

První uzavírky z důvodu obchvatu jsou tady
Křižovatky I/_ × II/__ mají být MÚK nikdy ne OK .
D4 Má být minimálně do Strakonic.
D4 Má být minimálně do Strakonic.
Re: I/20 Pištín – České Vrbné
Video od Petra D.
Re: I/20 Pištín – České Vrbné
Bohužel pracovní tempo v prosinci jedna velká tragédie. Po skrývce zmizely všechny pracovní stroje a staveniště připomíná jen stavební buňka u viaduktu na II/105. Utvrdilo mě to jenom v tom, že bylo důležité začít před volbami a teď se to bude tři roky nějak sunout a čekat na dokončení Severní spojky. Smutným paradoxem je, že 32km D4 se stavělo 42 měsíců a tady se 8,5km po rovině, bez technologií atp. bude stavět skoro stejně dlouho.
Re: I/20 Pištín – České Vrbné
A kolik je na to ročně peněz? Podle toho se odvíjí tempo.
D47 už máme, teď ještě D48
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Re: I/20 Pištín – České Vrbné
Souhlas s Adamem , ale ještě horší situace je na: I/39 Třebonín - Rájov, nevím co na takovým kousku bez mostů mají dělat ještě 2 roky ???? Kdyby na to vlítli tak se musí do roka u Třebonína jezdit ...
Ta produktivita a příprava staveb pod Budějovickým ŘSD je tragická ...
Ta produktivita a příprava staveb pod Budějovickým ŘSD je tragická ...
Re: I/20 Pištín – České Vrbné
Na stavbu I/20 Pištín - České Vrbné jsou náklady 1,875 miliardy Kč. Pro rok 2025 je na stavbu vyčleněno 443 milionů Kč. Takže 4 roky jsou akorát. Když chcete rychlejší výstavbu sežeňte 800 mil. Kč pro roky 2025 a 2026.
Na stavbu I/39 Třebonín (MÚK D3) - Rájov jsou náklady 549 milionů Kč. Pro rok 2025 je na stavbu vyčleněno 164 milionů Kč.
Takže ono to není jen o kapacitě stavařů, ale i vyčleněných finančních prostředcích na jednotlivé roky.
Na stavbu I/39 Třebonín (MÚK D3) - Rájov jsou náklady 549 milionů Kč. Pro rok 2025 je na stavbu vyčleněno 164 milionů Kč.
Takže ono to není jen o kapacitě stavařů, ale i vyčleněných finančních prostředcích na jednotlivé roky.
D47 už máme, teď ještě D48
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Kam teče beton, tam tečou peníze. (Tonda Blaník)
