Re: R1 (úseky v balíku PPP č. 2)
Napsal: 27.7.2010 15:17:48
od Diaľničiar
Výstavba R1 jde rychle dopředu:
*v 06/2010 zde pracovalo na 52 km již 2.700 lidí
*rovněž zde bylo téměř 700 stavebních strojů a stejně tak i dopravních prostředků
*celkem je zde zapojených již přes 100 dodavatelů
*dohání se mírný skluz pro dlouhé deště z minulého období
*práce výrazně pokročili na mnoha desítkách objektů: mosty, oporné zdi a další silničné objekty
*rovněž se výrazně pokračuje v zemních pracích a začala i výstavba silniční kanalizace
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 2.8.2010 10:24:27
od Diaľničiar
Nová vláda toto PPP plně respektuje. Časem (až se fin. trhy stabilizují) chce ale dohodou dosáhnout zlevnění - konkrétně snížit splátky.
To by neměl být problém, protože tak je i smlouva nastavená.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 1.10.2010 16:12:49
od Diaľničiar
Novinky - postup výstavby na jednom z úseků
http://forum.ceskedalnice.cz/viewtopic.php?f=135&t=2346
*v článku naleznete informaci, co pak se to dovezlo v 80 kamionech ze Španělska
Tenhle týden byl na
stavbě podpredseda parlamentu R. Fico s exministrem dopravy (dnes poslancem parlamentu) Ľ. Vážnym. Snažili se o poslaneckou kontrolu, i když na to neměli právomoc, společnost Granvia jim vyhověla. Fico zářil spokojeností a říkal, že tohle je nyní jedna z největších staveb na Slovensku.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 13.10.2010 8:31:23
od vaclav
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 9.5.2011 8:02:24
od vaclav
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 15.7.2011 20:59:56
od Diaľničiar
Dne 14.7. se tato část R1 přejmenovala:
PR1BINA
http://www.pr1bina.sk/sk
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 11.8.2011 10:56:40
od Diaľničiar
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 9.10.2011 7:03:37
od apimen
Dobrý den vespolek. V úterý jsem jel trasu Nitra - Zvolen. Novostavba R1 - PR1B1NA je kromě úseku Hronský Benadik - - Čaradice stále "ve výstavbě". Podle stavu, který byl vidět ze staré silnice je pro provoz vše hotové včetně vodorovného DZ. V provozu to mělo být od září. Neznáte někdo nový termín zprovoznění?
Druhý dotaz. Jak je vymyšleno finální napojení R1 od Zvolena a silnice č 50 směr Handlová, Starý Hrozenkov v oblasti Žiaru nad Hronom? Momentálně se musí využít severní MUK, sjet na 1/65 a pak po 1/50 přes Žiar n/H.
Děkuji.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 9.10.2011 10:59:11
od Domis
apimen píše:Jak je vymyšleno finální napojení R1 od Zvolena a silnice č 50 směr Handlová, Starý Hrozenkov v oblasti Žiaru nad Hronom? Momentálně se musí využít severní MUK, sjet na 1/65 a pak po 1/50 přes Žiar n/H.
Děkuji.
V budoucnu by I/50 měla být napojena přes nový obchvat Žiaru a MÚK s R1 - asi takto:

- výřez z autoatlasu
- žiar nad hronom 001.jpg (228.28 KiB) Zobrazeno 14843 x
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 10.10.2011 9:25:10
od apimen
Děkuji, je pravda, že zárodky budoucí možné MUK v daném prostoru na R1 jsou. Mmch si nedovedu představit, že by se v Česku při výstavbě D/R ten obchvat a MUK nepostavili rovnou.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 10.10.2011 11:08:22
od pp21
Já ano. Třeba Český Těšín ... R48 hotová a I/11 až později, ale to nebude ten správný případ, tam se to stavělo časově vesměs společně.
Daleko lepší je je I/34 České Budějovice - Lišov, tam je postavenná část MÚK s D3 (či I/3) včetně mostu, a stále tam už 12 let nic napojeného není...
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 10.10.2011 16:39:45
od Lenny
Anebo asi nikdy nevyužitá MÚK Tučapy dálnic D1 a D47
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 10.10.2011 16:50:07
od martini
Předávání vázne "jen" na papírech. Koncesionář nepřipravil vše co dle smlouvy měl dostatečně včas a stát logicky trvá na dodržení smlouvy - koncesionář bude za pozdní zprovoznění penalizován.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 18.10.2011 6:34:34
od Občan
Otevirani je naplanovano na 26.10.2011, no konecne, takze pokud mate cestu po teto trase tak ji zkuste prelozit po tomto termine, at si uzijete pohodlneho a rychleho cestovani, dost bylo uz nervu...
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 18.10.2011 6:56:31
od vaclav
kolik tedy ssz/eurovia zaplati to penale ze nedodrzeni terminu?
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 24.11.2011 11:04:08
od vaclav
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 24.11.2011 11:43:58
od Ondra O.K.
Penale se platit nebude, protoze na nej koncesni smlouva nepamatovala

jedinym "trestem" pro ne tak jsou pokracene platby za dostupnost kdy 3-4 tydny stala silnice nevyuzita a tudiz stat neplatil za provoz.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 31.12.2011 17:26:52
od martini
JPP. Pokud by jste chtěl, tak si tu smlouvu můžete přečíst, je celá na webu slovenské vlády a sepsaná dle smluvního standardu SOPC 4, který samozřejmě s kompenzacemi za nezprovoznění počítá. Část je však tak jak jste napsal. Neběží platby za dostupnost a v nich je samozřejmě i úhrada značných částí investic a finančních nákladů.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 12.1.2012 10:51:55
od Diaľničiar
Za 2,5 měsíce projelo mezi Nitrou a Zlatými Moravcemi již 1.000.000 aut. Odhad byl na intenzity 5-7 tisíc za 24h, realita je 12.000 za 24h.
To je jedna informace, která přešla každým významím médiem na Slovensku.
Další informace: strana Smer-SD zneužila ve své kampani logo registrované koncesionářem.
Logo Pr1bina bylo do 24h smazané. Zavádějící je i fakt, že to nebyly 2 roky výstavby ale o nějaký ten měsíc navíc.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 12.1.2012 18:39:07
od Ondra O.K.
martini píše:JPP
Pokud lze za "JPP" povazovat generalniho reditele sekce silnicni dopravy a pozemnich komunikaci a investicnich projektu ministersva dopravy SR Milína Kaňuščáka, tak opravdu JPP.
Dal jsem si praci a nasel vynatek z textu:
"Celkovo je na tomto úseku 527 objektov a technicky je odovzdaných 99 objektov, 289 objektov začalo technické odovzdanie, ostatné ešte nezačali technické odovzdanie," povedal Kaňuščák. Tento proces je podľa neho mimo dosahu ministerstva, keďže za jeho realizáciu zodpovedá koncesionár.
Napriek týmto skutočnostiam však štát nemôže spoločnosť sankcionovať, keďže koncesná zmluva to neumožňuje. "Koncesná zmluva nepozná takéto sankcie alebo penále," konštatoval Kaňuščák. Potvrdil však, že ohlásený termín dokončenia, ktorým je koniec októbra tohto roku, je reálny.
viz napr.
http://spravy.pravda.sk/papiere-k-r1-za ... nomika_p01 a jinde ve slovenskem tisku
No flame. At je to tak nebo tak, jiste je ze zadne sankce nejsou uplatnovane.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 14.1.2012 18:22:01
od martini
To je otázka zprovoznění a dokončení (kolaudace). Konsesionář je obvykle placen od data zprovoznění 95% částí platby. Pokud však nebude do určitého data rychlostní cesta zkolaudována, tak opět na to smlouva určitě pamatuje, to je základ. Nevím co pan ředitel četl nebo ne a co překroutili novináři.
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 17.1.2012 9:19:26
od Diaľničiar
jedna již historická fotečka z výstavby ..

- NR-TN.png (683.33 KiB) Zobrazeno 16517 x
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 17.1.2012 10:30:54
od Diaľničiar
Středisko správy a údržby Selenec; Granvia Operation
Jedno z největších (co do rozsahu poskytovaných služeb) a nejmodernějších středisk na Slovensku (nejen) pro údržbu vzniklo v Selenci.
Selenec je nyní centrem pro: CRD (centrum řízení dopravy pro 3 úseky R1) s kompletním zázemím (hlavní budova, garáže, dílny, čerpací stanice, místo pro posypový materiál a jeho výrobu atd.), dále zde je situoávna taky hasičská stanice, oddělení dálniční policie, krizové centrum.

- hlavní budova CRD, přední strana
- 01.jpg (70.4 KiB) Zobrazeno 16389 x

- hlavní budova CRD, boční strana
- 02.jpg (67.57 KiB) Zobrazeno 16389 x

- hlavní budova CRD, zadní strana
- 03.jpg (67.67 KiB) Zobrazeno 16389 x

- areál střediska
- 04.jpg (63.42 KiB) Zobrazeno 16389 x

- čerpací stanice
- 05.jpg (71.79 KiB) Zobrazeno 16389 x

- silo pro posypový materiál
- 06.jpg (59.95 KiB) Zobrazeno 16389 x

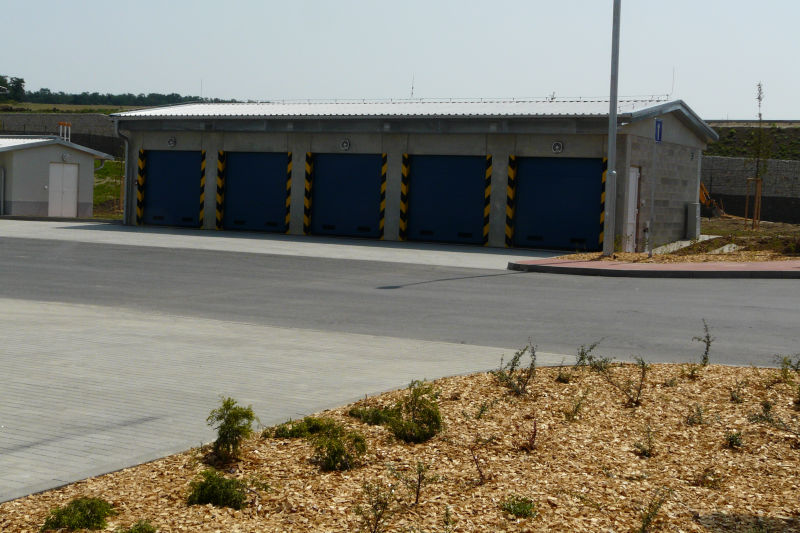

- garáže
- 07.jpg (61.32 KiB) Zobrazeno 16389 x

- garáže
- 08.jpg (91.28 KiB) Zobrazeno 16389 x

- garáže
- 09.jpg (69.64 KiB) Zobrazeno 16389 x

- hala
- 10.jpg (54.86 KiB) Zobrazeno 16389 x

- dílny
- 11.jpg (50.09 KiB) Zobrazeno 16389 x

- dílna
- 12.jpg (63.5 KiB) Zobrazeno 16389 x

- dílna
- 13.jpg (75.84 KiB) Zobrazeno 16389 x
V CRD je 15 meteostanic z celého 46 km dlouhého úseku, 34 kamer, 14 snímačů dopravy, které nejen monitorují intenzity, ale třeba i přetížení vozidel. V zimním období je zde k dispozici 8 ks nákladních vozidel MAN, 6 sypačů a 2 cisterny. Na vozovku se sype jen sůl a solanka, žádný inertní posypový materiál.
Zdroj fotek a informací: Granvia Operation, Vinci Concessions
Re: R1 (úseky v balíku PPP č. 2)
Napsal: 17.1.2012 12:08:43
od Diaľničiar
Pohled na celý objekt SSÚR Selenec

- pohled na SSÚR.jpg (50.96 KiB) Zobrazeno 16364 x
Ještě doplním později přesnější informace o HaZZ, prozatím je zde formálně objekt HaZZ již odevzdán do provozu, ovšem hasiči a technika se sem přesunuli z Nitry a z kraje.

Re: R1 (úseky v balíku PPP č. 2)
Napsal: 17.1.2012 12:16:17
od Diaľničiar
Pohled na "mozek", tedy CRD Selenec

- CRD_Selenec.png (948.19 KiB) Zobrazeno 16362 x
