Re: D35 Litomyšl - Janov

Příspěvek od Matezs »

Dle nových létaků na tento a vedlejší úsek z Džbánova má KÚ PK rozhodnout o podaných odvoláních proti ÚR do 02/2021, takže dohoda se pro tento rok asi zatím odsouvá.
Rozhodnutí odvolacího orgánu se očekává cca v 02/2021.
https://mapapp.rsd.cz/Upload/Stavby/57/ ... -janov.pdf
martas
Příspěvky: 2987
Registrován: 18.5.2009 20:17:17
Bydliště: Choceň

Re: D35 Litomyšl - Janov

Příspěvek od martas »

Na úřední desce kraje je čerstvé územní rozhodnutí na Litomyšl-Janov, I. etapa ;)
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

Tak to teda koukám :o Tady to šlo na úřadě poměrně rychle. :ok: Teď ještě kolečko na úřadech o instanci výše, tam to naopak trvá už pěkně dlouho (odvolání proti 2.etapě). Snad se i tady dočkáme. Realizace v letech 2023-2027 vypadá strašně.
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

Tak tahle pohotovou reakci v letáku jsme tu snad ještě neměli, už je to tam zmíněno :ok: :mrgreen:
kot
Příspěvky: 13960
Registrován: 17.6.2010 0:19:32

Re: D35 Litomyšl - Janov

Příspěvek od kot »

Arame PLNĚ tvou reakci chápu, ALE... Když hodíš okem do tématu 1109, tak díky Jirkovi zjistíš, že cca po roce od právní moci ÚR nejsou ještě vytvořeny geometráky na většinu trasy a tudíž nemohou být ani zahájeny výkupy. Takže ač velmi velmi nerad musím přiznat, že bohužel časová osa v letáku tebou zmíněném je realistická. Tedy doufejme. Takže tak...
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

Já to v tomto případě nemyslel tak, že je ten termín nějak nerealistický. Zrovna tady totiž bohužel možná realistický je (na rozdíl od jiných úseků D35, kde kdyby se chtělo, tak se mohlo kopat o 2 roky dříve než uvádí letáky). Ještě v roce 2018 u celé D35 po Svitavy byla realizace mám pocit 2020-2023 nebo tak nějak. Pomatuji se, že jsem si říkal "vždyť to přece není tak daleko :mrgreen: A je 2020 a realizace ne že by se posunula o ty 2 roky, jak bývá zvykem na většině míst, ona se vzdálila o dvojnásobek. Jestli to takhle půjde dál, tak je právě rozestavěná D11+D35 na dlouhou dobu komplet všechno co se zrealizuje, když nebudu počítat D3 a nějaké ty drobky k tomu.
Jen jsem konstatoval, že to prostě vypadá hrozně, že je to časově "tak daleko" :( Lépe by tomu slušelo třeba 2023-2025. :mrgreen: Tento termín vypadá, jak kdyby na něm mělo být x kilometrů tunelů nebo mostů. :roll:
PS: s těmi výkupy je to teď na nic, všude se čeká na DSP, na D35 dokonce na čistopisy, kdežto dříve se začínalo vykupovat ihned po pravomocném UR. Ale doufejme, že teď už nebudou výkupy zdaleka na tak dlouho jako dříve ..
AF-1
Příspěvky: 594
Registrován: 16.3.2009 13:54:56

Re: D35 Litomyšl - Janov

Příspěvek od AF-1 »

Jde to presne podle planu. Tak jako nam uz 50 let dochazi "za 30 let " ropa, tak se jiz pomerne dlouhou dobu zacina "za 3 roky" stavet kolem Litomysle.
;-)
martas
Příspěvky: 2987
Registrován: 18.5.2009 20:17:17
Bydliště: Choceň

Re: D35 Litomyšl - Janov

Příspěvek od martas »

Další vývoj kolem Litomyšle bude záviset i na obsahu plánovaného memoranda. Byť o těchto dokumentech mám své pochybnosti. Jaký je posun se ukáže spíše dle toho, zda přijde teď odvolání na tento úsek. Jinak k výkupům na D35, v lednu se mají rozjet na Janov-Opatovec. A pak hned Mýto-Džbánov. Tak jsem zvědav, zda termíny splní.
kot
Příspěvky: 13960
Registrován: 17.6.2010 0:19:32

Re: D35 Litomyšl - Janov

Příspěvek od kot »

Nejsou nějaké zprávy na téma Memorandum ? Sice podzim bude ještě do neděle, ale třeba je něco u insiderů...
martas
Příspěvky: 2987
Registrován: 18.5.2009 20:17:17
Bydliště: Choceň

Re: D35 Litomyšl - Janov

Příspěvek od martas »

Tak nevím, jak co ví insideří, ale memorandum by mělo být cca v únoru.
kot
Příspěvky: 13960
Registrován: 17.6.2010 0:19:32

Re: D35 Litomyšl - Janov

Příspěvek od kot »

Tak to jsem zvědav, co bude dříve :memoradum nebo rozhodnutí o odvolání ? Je ale pravda, když se psalo o memorandu do podzimu, tak tam nebylo uvedeno kterého roku... :lol: Ještě že se jedná o stavbu PRIORITNÍ !!! :zvraci:
xhj
Příspěvky: 198
Registrován: 17.11.2009 23:44:31

Re: D35 Litomyšl - Janov

Příspěvek od xhj »

Odpůrci D35 se odvolají proti schválenému „územku“ úseku u Litomyšle: https://pardubicky.denik.cz/zpravy_regi ... 01218.html
michal
Příspěvky: 6133
Registrován: 14.3.2009 8:53:04

Re: D35 Litomyšl - Janov

Příspěvek od michal »

Zvláštní. Chystá se memorandum, a do toho se vydá ÚR.
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

Popravdě tomu také ale nerozumím (tomu UR). Zatím si názor nechávám na později, chci totiž vidět ty úpravy, s kterými přišlo ŘSD (má se podle toho i aktualizovat vizualizace na YT) a případně to memorandum.
Pokud není podepsáno a spolek neviděl úpravy/kompenzace, lze jejich odvolání považovat za naprosto odůvodněné .. Když bychom se bavili čistě o Kornicích, ne o těch vesničkách, kterým vadí 10 m hluboký zářez (co by za to u 99% jiných úseků dali) :crazy:
michal
Příspěvky: 6133
Registrován: 14.3.2009 8:53:04

Re: D35 Litomyšl - Janov

Příspěvek od michal »

Buď je naschvál vydání, nebo termín memoranda. Ale moc koordinovaně ve snaze dosáhnout nějaké shody to na mě nepůsobí.
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

Mě také ne. Na druhou stranu je možné, že prostě běželo řízení a ŘSD pak začalo dělat změny (které na UR však nemají vliv), dohoda je blízko, nicméně úřad mezitím už rozhodl. Že je to prostě "kouzlo" nechtěného. Jenže je to rozhodně v neprospěch přípravy D35, protože dokud nebude na stole memorandum a vizualizace se změnami (které budou alespoň stát za to a nebudou to formality), tak se vždycky odvolají, bez ohledu na dosavadní jednání ..
Jirka L
Moderátor
Příspěvky: 2663
Registrován: 12.5.2014 9:53:51

Re: D35 Litomyšl - Janov

Příspěvek od Jirka L »

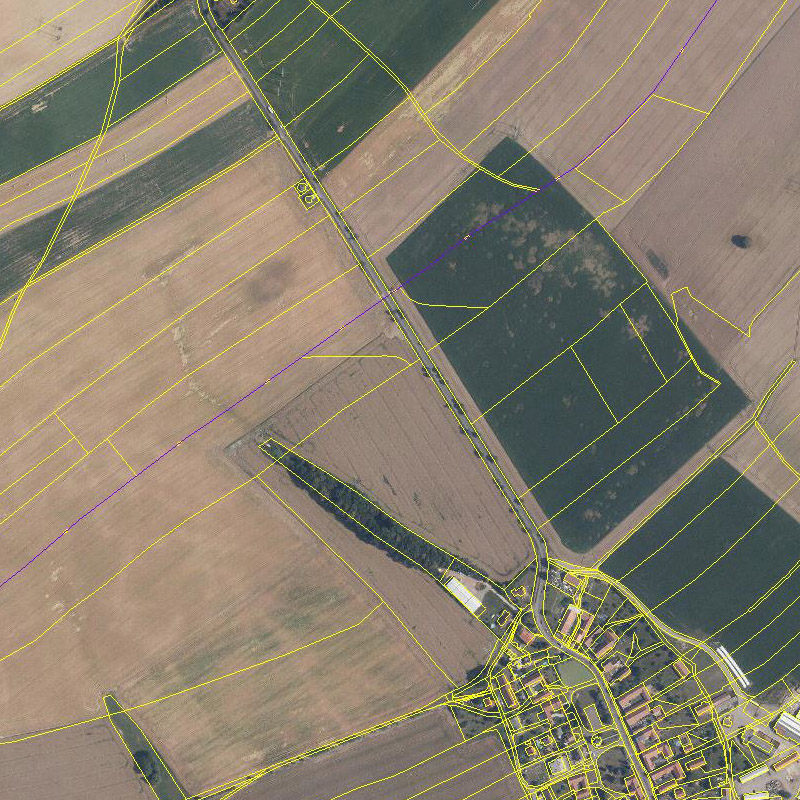

Zatímco se nejspíš připravují odvolání proti ÚR, tak u Sedliště jsou už oddělené první dva pozemky. Dokonce už patří státu, konkrétně SPÚ. Před oddělením patřily Královéhradeckému biskupství. Netuším, jak dlouho už to tak je. Od Ostrova minimálně po Janov jinak žádné oddělené pozemky nejsou.

katastrální mapa
situace z DÚR
D35 Litomyšl - Janov _ Sedliste u Litomysle 2020-12-20.jpg
D35 Litomyšl - Janov _ Sedliste u Litomysle 2020-12-20.jpg (319.91 KiB) Zobrazeno 6214 x
Matezs
Příspěvky: 361
Registrován: 24.1.2020 0:21:07
Bydliště: Svitavy

Re: D35 Litomyšl - Janov

Příspěvek od Matezs »

Nová Lilie: https://www.litomysl.cz/soubor/16098287 ... 2021_1.pdf K D35 str. 8:
na konci prosince také Ředitelství silnic a dálnic rozeslalo zástupcům okolních obcí a občanských sdružení koncept připravovaného memoranda, které by mělo urychlit nutnou administrativu a vyřešit přetrvávající nejasnosti a námitky ohledně trasy dálnice kolem obcí Kornice a Strakov.
a na str. 14 dopis pana H.
kot
Příspěvky: 13960
Registrován: 17.6.2010 0:19:32

Re: D35 Litomyšl - Janov

Příspěvek od kot »

Matezsi, díky za odkaz. Nezapomeň prosím přidat odkaz na nové číslo /2./ LILIE, abychom se dozvěděli "kdo za to může"...
Matezs
Příspěvky: 361
Registrován: 24.1.2020 0:21:07
Bydliště: Svitavy

Re: D35 Litomyšl - Janov

Příspěvek od Matezs »

kot píše:Matezsi, díky za odkaz. Nezapomeň prosím přidat odkaz na nové číslo /2./ LILIE, abychom se dozvěděli "kdo za to může"...
:D :ok:
hovi
Příspěvky: 1297
Registrován: 19.11.2010 10:41:31
Bydliště: Liberec

Re: D35 Litomyšl - Janov

Příspěvek od hovi »

Roman813
Příspěvky: 180
Registrován: 15.7.2017 13:53:58

Re: D35 Litomyšl - Janov

Příspěvek od Roman813 »

Chápu to správně, že zahodí případně to UR na dílčí etapu, proti kterému půjde odvolání, i to proti kterému přišlo odvolání a rozjedou nové společné řízení pro celý úsek podle nové legislativy (takže na MD? nebo na kraji?)
Aram96
Příspěvky: 10446
Registrován: 13.8.2018 20:56:09
Bydliště: A88-R43-D43-I/43-I/73-?-?

Re: D35 Litomyšl - Janov

Příspěvek od Aram96 »

To důležité:
Na 95 procent věřím, že se dohodneme,“ uvedl Petr Chaloupka ze spolku Živé Kornice.
Stále platí to, co jsme říkali už před lety. Snažíme se najít kompromis, který bude výhodný pro všechny. Toto takový kompromis podle mne je,“ řekl Janypka.
Memorandum musí všichni jeho účastníci doladit, schválit, jeho podpis se proto podle Studeckého nedá očekávat dříve než v únoru tohoto roku.
Pak by se mohlo rozjet nové společné územní a stavební řízení pro celý úsek Litomyšl – Janov.
Uvidíme, osobně v dohodu věřím. Jsem ale zvědav, jak to celé bude s tím vydaným UR v prosinci. Úplně vidím, jak to tihle blokaři budou brát jako podraz. Myšlenka tahle UR nechat plavat a zahájit nové společné řízení na komplet celý obchvat Litomyšle, mě přijde docela logická a správná. Pokud by byla ze strany obcí a spolků opravdu shoda na tom kompromisu, měla by to být nejrychlejší cesta. :kladivo:
Smutné pro mě je naopak to, že musel dojet RM, aby se to podělané ŘSD uvolilo k nějakým kompromisům. Jsem sám zvědav, co to bude. Přecejen snížení náspů a i zářezů zároveň ve výsledku dává nějaký menší či větší "hup" na trase. :mrgreen: Že by to bylo mimo normy, o tom pochybuji, tudíž je opravdu tristní, že to muselo zajít tak daleko. Snad už se obecně pochopilo, že cesta ala 0136 průchozí prostě nebude .. Ono je rozdíl tlačit dálnici proti čistým ekoteroristům a nebo proti obcím samotným, kde jsou rozumné argumenty ohledně trasy apod. a proti dálnici jsou i lidé, kteří tu dálnici chtějí :ok: Kapitola sama pro sebe jsou samozřejmě odpočívky .. :(
michal
Příspěvky: 6133
Registrován: 14.3.2009 8:53:04

Re: D35 Litomyšl - Janov

Příspěvek od michal »

Vypadá to nadějně. Teď nezbývá než doufat, že v případě podepsaného memoranda nebude mít možnost hodit do toho vidle nějaký nový subjekt, který pod memorandem nebude podepsán...
kot
Příspěvky: 13960
Registrován: 17.6.2010 0:19:32

Re: D35 Litomyšl - Janov

Příspěvek od kot »

Ale v tom je podle mně právě ten problém Michale. Tři ňoumové si založí nový spolek a bude to ve stejné situaci jako teď. /Jinak POTENCIÁLNÍ dohodu vítám.../
