Dnes nemám pro vás žádné projekty z A7 jako obchvat Novi Vinodolski nebo nějaké MÚK a ani spojovací silnici do přístavu Rijeka, ale zcela nový projekt za asi 500 mil. HRK, který se rodí. Furt mají co stavět.
Hrvatske Ceste zadávají ještě začátkem 2022 tendr na studii, na projekt "nové východní silnice na ostrově Krk", přesněji
Vytvoření koncepčního řešení a studie vlivu zásahu na životní prostředí s výsledkem Rozhodnutí o přijatelnosti zásahu pro životní prostředí pro novou východní komunikaci na ostrově Krk. Mají výsledek. Mě to spíš zajímavá pro ten projekt.
výsledek tendru:

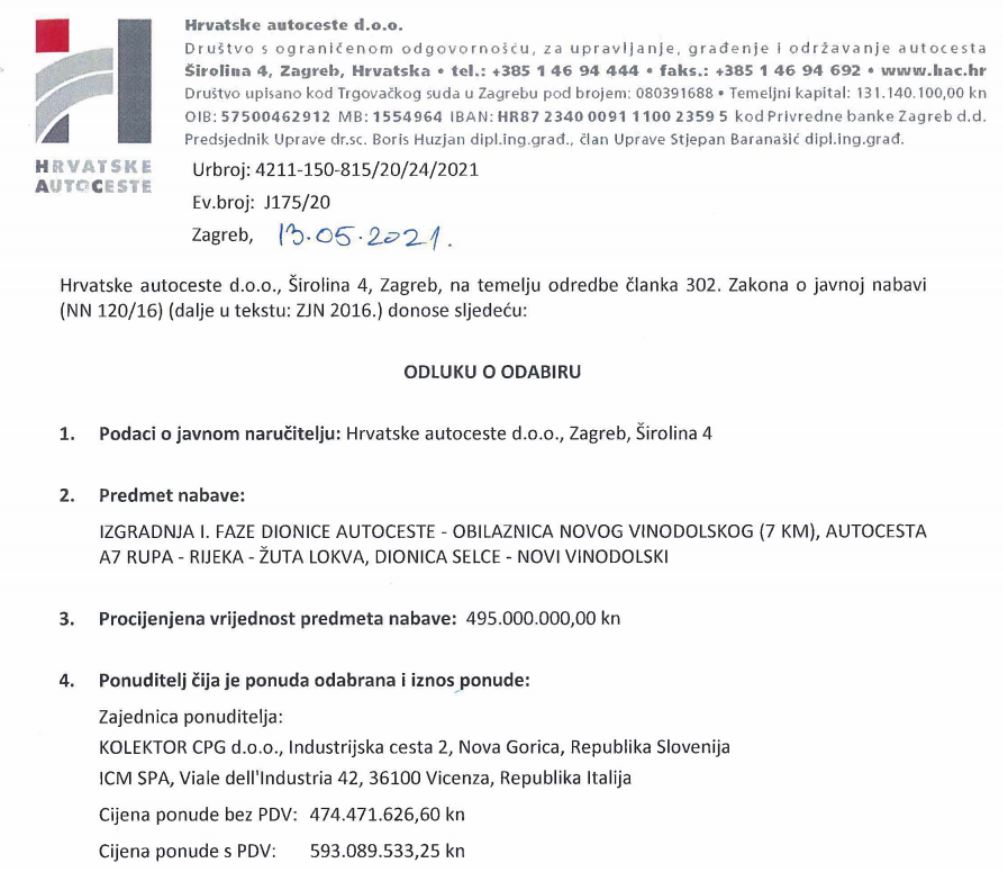

https://i.imgur.com/juYoASq.jpg značí o dost nižší, než očekávanou částku
https://eojn.nn.hr/SPIN/APPLICATION/IPN ... id=6167531
Jedná se o nový silniční koridor na ostrově Krk.
Nová východní silnice,
dlouhá více než 23 kilometrů, bude začínat na křižovatce na Kuki u Omišalje, procházet oblastí obcí Dobrinj a Vrbnik a menší částí obce Malinska-Dubašnica a spojovat ke stávajícímu sídlišti státní silnice D102.
Jedná se o dlouho očekávanou dopravní alternativu
odlehčit přetížení již tak přeplněné státní silnice D102. Tato státní silnice, která vede podél západní části ostrova, spojuje Krčki Most na severu s Baškou v jejím extrémním jihovýchodním bodě. O tomto důležitém novém kroku na cestě k
oživení vícedekádového plánu výstavby nového krčského silničního koridoru, kdysi
lidově zvaného Modrá dálnice, hovořil Darijo Vasilić včera, když hovořil o tématech projednávaných na pravidelném setkání obyvatelé Krkgradu a fronty.
Uvítal pokračující angažovanost zástupců Chorvatských silnic a jimi zadržených zástupců Krajského institutu pro územní plánování a označil oznámení HC za důležitý krok vpřed na náročné, ale nyní slibné cestě zlepšování infrastruktury.
- Koncepční řešení, na jehož vytvoření jsou nyní v HC zajištěny finanční prostředky, bude základem pro další krok na cestě před námi, která se týká nutnosti změny územních plánů čtyř obcí Krk, přes které se v budoucnu , turistické Mali pote - Dubašnica a Vrbnik, včera představil Vasilić s tím, že zastupitelské orgány těchto obcí budou mít brzy možnost zařadit do svých územních plánů sto metrů široký, nyní oficiálně definovaný koridor budoucí státní silnice.
Optimální trasa
Na Nové východní silnici se v souladu s jejím účelem a kategorií počítá s technickými prvky pro
návrhovou rychlost Vp=80 km/h, dvoupruhový profil a křižovatky „na úrovni“. V územně plánovací dokumentaci je pro tuto novou komunikaci stanoven koridor, který začíná u křížení státní silnice DC102 u osady Omišalj a prochází územím obcí Dobrinj a Vrbnik a menší částí obce. obec Malinska-Dubašnica a pokračuje ...
Byla zvolena optimální trasa, která je nejkratší, má nejmenší dopad na životní prostředí, optimálně propojuje okolní sídla v oblasti Dobrinje a Vrbniku a napojuje se na stávající okresní a místní komunikace prostřednictvím pěti křižovatek. Celková délka nové východní silnice je 23,2 km se dvěma viadukty o délce 350 a 210 m, upozornili zástupci HC při prezentaci nedávno zpracované studie s tím, že v souladu s potřebami dam je studie představila postupný vývoj tohoto projektu.
V každé realizační fázi se počítá se samostatnými dopravně funkčními celky, jejichž příprava a realizace je nezávislá na dalších plánovaných operacích.
Vybraná varianta 2
Začátkem roku 2020 byla místním představitelům Krku představena Prostorově-dopravně-stavební studie silniční sítě na ostrově Krk, kterou na žádost HC zpracovali dopravní experti Rijekaprojektu a nabídla tři varianty dvou- umělecko-stavební projekty km., pak se v posudku shodli, že z prezentovaných možných tras budoucí Nové východní silnice je varianta 2 nejlepší.
Budoucí východní průjezdní transverzála se bude pohybovat vedle Omišalje, v místě, kde státní silnice D102 (která ve dnech špičky projede více než 20 000 vozidel) odbočuje na mimoúrovňovou křižovatku a zatáčí. Přestože v této fázi koncepčního a projektového návrhu nového silničního spojení mezi severem a ostrovem Bodulija je stále obtížné přesně odhadnout, kdy na tomto objektu začnou práce, to, co je již nyní zcela přesně známo, je kuna . Právě při této příležitosti byly HK odhaleny územně-dopravně-stavební studie,
předpokládaná hodnota tohoto projektu je 498,8 mil. HRK a v plánu je přesunutí valné části potřebných peněz ze zdrojů EU.
VARIANTY:
https://i.imgur.com/EZ3o2tm.jpg (variant 2 je fialový přerušovaný)
