[D6] Petrohrad - Lubenec
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D6] Petrohrad - Lubenec
Na druhou stranu mají DSP, a v roce 2022 chtějí získat SP - takže když bude vůle a "trochu" hnou s těmi výkupy, tak ani ten začátek 2023 není ještě tak úplně ztracený, ne?
Je tam tedy nyní vyšší počet LV (99), mají aktuálně 7 (to od května vyřešili 1, slovy JEDEN?)
Je tam tedy nyní vyšší počet LV (99), mají aktuálně 7 (to od května vyřešili 1, slovy JEDEN?)
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D6] Petrohrad - Lubenec
Těžko říct, 2 roky nejsou málo, nicméně příští rok budou mít na ŘSD dost práce s dokončením výkupů u Hořoviček a Hořosedel, budou tam probíhat nějaká vyvlastnění . Takže bych to viděl tak, že příští rok vyřeší ty bezproblémové a v roce 2023 by museli zvládnout ty problémové1975 píše:Na druhou stranu mají DSP, a v roce 2022 chtějí získat SP - takže když bude vůle a "trochu" hnou s těmi výkupy, tak ani ten začátek 2023 není ještě tak úplně ztracený, ne?
Je tam tedy nyní vyšší počet LV (99), mají aktuálně 7 (to od května vyřešili 1, slovy JEDEN?)
Re: [D6] Petrohrad - Lubenec
1975: výkupy byly nejspíš pozastaveny do doby, než bude zpracován nový geometrák po změně ÚR a než bude propsán do KN, aby stejného vlastníka neoslovovali 2x kvůli původnímu pozemku a pak nově oddělenému, obvykle se to dělá právě tak, že se výkupy pozastaví a až se propíše nový geometrák (což už propsáno je, proto nyní více LV) tak se výkupy obnoví a jede se dál ...
Dálnice na papíře už máme, ještě je postavit ...
Re: [D6] Petrohrad - Lubenec

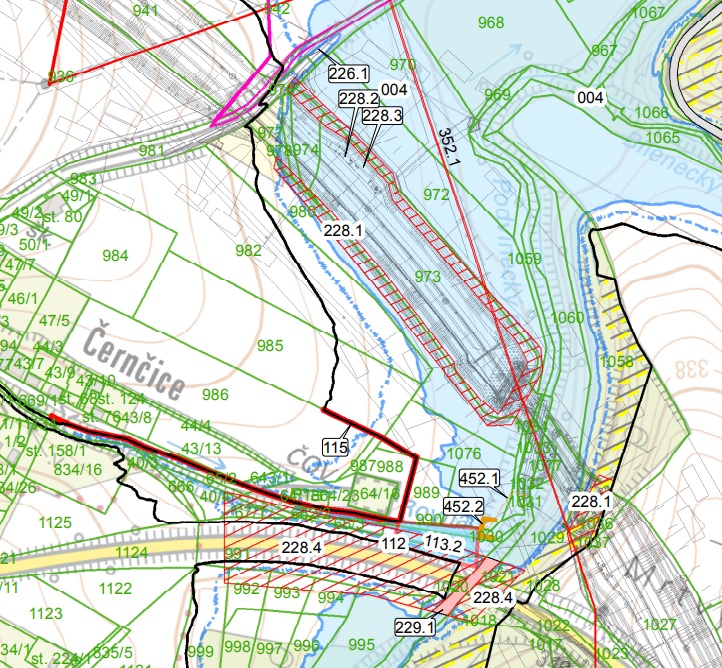

Zde se dá najít koordinační výkres té VD Kryry včetně dálnice.
https://www.poh.cz/vodni-dilo-kryry/ms-4012/p1=4012
https://www.poh.cz/vodni-dilo-kryry/ms-4012/p1=4012
- Přílohy
-
- VD_KryryD6.jpg (302.62 KiB) Zobrazeno 10927 x
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D6] Petrohrad - Lubenec
Probíhá IČ ke stavebnímu povolení. Předpoklad podání žádosti o SP je v 04/2022. Předpoklad zahájení PDPS v 04/2022.
https://mapapp.rsd.cz/Upload/Stavby/100 ... :00:53.076
https://mapapp.rsd.cz/Upload/Stavby/100 ... :00:53.076
Re: [D6] Petrohrad - Lubenec
Papír (leták) snese vše, ale ZS se přiblížilo zpět na 2023.
Re: [D6] Petrohrad - Lubenec
Na D6 ty termíny létají jako věštění z křišťálové koule. Nikdo to už brát vážně nemůže. Kdyby se to alespoň hýbalo jedním směrem, budiž.
Re: [D6] Petrohrad - Lubenec
Něco k té přehradě, která částečně koliduje se stavbou dálnice:
https://www.poh.cz/vizualizace-budoucih ... ry/ms-6386
Bude zajímavé sledovat, jak tam bude stavba řešena (tedy stavba dálnice)
https://www.poh.cz/vizualizace-budoucih ... ry/ms-6386
Bude zajímavé sledovat, jak tam bude stavba řešena (tedy stavba dálnice)
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D6] Petrohrad - Lubenec
Nový leták: https://mapapp.rsd.cz/Upload/Stavby/100 ... 4:58:35.59
"K podání žádosti o vydání SP došlo v 04/2022. K zahájení prací na PDPS došlo 04/2022"
"K podání žádosti o vydání SP došlo v 04/2022. K zahájení prací na PDPS došlo 04/2022"
Re: [D6] Petrohrad - Lubenec
Jen s výkupy to tady něják nepostupuje, v aktuálním letáku je neaktuální údaj z května:
Vypořádáno je 13 % pozemků potřebných pro stavbu (stav k 05/2022)
Vypořádáno je 13 % pozemků potřebných pro stavbu (stav k 05/2022)
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D6] Petrohrad - Lubenec
Tak výkupy byly na dlouho pozastaveny z důvody změny ÚR kvůli té přehradě u Kryr. Třeba se to teďka rozjede.
Re: [D6] Petrohrad - Lubenec
To ano, ale z letáku jsem pochopil že změněné UR nabylo právní moci už 18.5.2021 a že tedy výkupy mohly více než poslední rok běžet. Ale uvedených 13% je z letošního května, tak třeba něco od té doby přibylo nebo se to brzy rozjede. Zahájení 2023 ale osobně nevěřím...Vikingkiller píše:Tak výkupy byly na dlouho pozastaveny z důvody změny ÚR kvůli té přehradě u Kryr. Třeba se to teďka rozjede.
-
Honey72
- Příspěvky: 6193
- Registrován: 26.12.2015 0:06:38
- Bydliště: Trutnov - 17 km od polské dálnice a 29 km od české.
Re: [D6] Petrohrad - Lubenec
Při pohledu na mapu převedených pozemků to odhaduji na cca 50%-70% a hodně nepřevedených pozemků je státních ve formě Lesů ČR, pozemkového fondu, povodí apod. Takže to vůbec nevidím černě.
Letos máme výročí 88 let výstavby dálnic na českém území 1938-2026
Re: [D6] Petrohrad - Lubenec
Tak tím lépe, to rád slyším, stavební řízení bylo zahájeno, nevím jestli je reálné vydání SP ještě letos? VŘ na zhotovitele by to chtělo vypsat nejpozději v lednu ale radši dřív, když vydím jak to probíhá u useků Hořovičky+Hořesedly kde byl první termín pro podání nabídek 13.1.2022 a aktuálně máme 34 posunů a termín otevírání nabídek zatím na konci září...
Re: [D6] Petrohrad - Lubenec
Už 35 posunů a jsme v říjnu...
Re: [D6] Petrohrad - Lubenec
Zahájeno stavební řízení na další část trasy: https://www.mdcr.cz/getattachment/Minis ... i.pdf.aspx
Re: [D6] Petrohrad - Lubenec
Škoda, že ještě nedošlo k zahájení VŘ. Plánuje se až příští rok. S takovou nebude zahájení 2023 ale 2024. Ale vypadá to celkem nadějně, že bychom se mohli dočkat během roku 2026 dálnice z Prahy až za Lubenec
Re: [D6] Petrohrad - Lubenec
Úsek je to pěkný, nicméně jestli se má nějaký dálniční úsek upozadit kvůli financím, je to na 1.místě určitě tento.
-
Honey72
- Příspěvky: 6193
- Registrován: 26.12.2015 0:06:38
- Bydliště: Trutnov - 17 km od polské dálnice a 29 km od české.
Re: [D6] Petrohrad - Lubenec
Vím, jak to je myšleno, ale už jsme jedno takové "upozadění" zažili a dodnes se s tím potýkáme. Jakmile je to připravené, vykoupené, musí se to rozjet nebo to zase někam zapadne, propadne, nedopadne.
Letos máme výročí 88 let výstavby dálnic na českém území 1938-2026
Re: [D6] Petrohrad - Lubenec
jde jen o tu část co byla oddělena od obchvatu Lubence..to asi vážně nemá cenu stavět samostatně bez navazujíciho Petrohrad-Jesenická křižovatkamartas píše:Zahájeno stavební řízení na další část trasy: https://www.mdcr.cz/getattachment/Minis ... i.pdf.aspx
Re: [D6] Petrohrad - Lubenec
Však jen píšu, že pokud se bude něco upozaďovat. Ne že bych to upozadil.Honey72 píše:Vím, jak to je myšleno, ale už jsme jedno takové "upozadění" zažili a dodnes se s tím potýkáme. Jakmile je to připravené, vykoupené, musí se to rozjet nebo to zase někam zapadne, propadne, nedopadne.
A jinak jsem mluvil o celém úseku, na který je toto téma, ne o 2.etapě Lubence, na kterou byl odkaz. Díky za upozornění, toho jsem si nevšiml.
Re: [D6] Petrohrad - Lubenec
Dle SO je to pouze na část D6, konkrétně kousek za nadjezd nad současnou I/6. Ví někdo co je se zbytkem? Respektive toto je ta část, která se podávala v březnu/květnu a zahájené SP bylo v září?
