[D6] Petrohrad - Lubenec
Re: [D6] Petrohrad - Lubenec
NullDeVoid: (OT) Twitter se přejmenoval na X už před delší dobou. Všechny odkazy na twitter.com se přesměrovávají na x.com.
Re: [D6] Petrohrad - Lubenec
Pro Nulla to vždycky bude twitter, stejně jako I/11 a I/18.
JirkaL: díky.
JirkaL: díky.
Re: [D6] Petrohrad - Lubenec
Se to příblížilo k legendám HoHo, ale nepřekonalo.Jirka L píše: ↑2.6.2024 10:44:15Určitě ne, třeba u stavby 0136 bylo VŘ zahájeno 23.12.2020, obálky otevřeny 16.12.2021, doporučení nejvýhodnější nabídky bylo zveřejněno 14.3.2022
Tady 19.5.2023 / 8.3.2024 / 1.6.2024
Námitky a ÚHOS teď nechávám stranou.
Je možné, že ani 0136 nebyla stavba s nejdelším tendrem.
250+ dní, aktuální 200+
D35 Ostrov – V. Mýto TUNEL 440
D48 Dub – Palačov + spojka 365
D1 36 Říkovice - Přerov 353
I/42 Tomkovo náměstí (+ Rokyt) 343
I/42 Žabovřeská, et. II 336
D6 Hořovičky, obchvat 303
D6 Hořesedly, přeložka 290
D6 Petrohrad – Lubenec 289
D11 09 Trutnov – Polsko 257
D0 511 Běchovice – D1 202+
I/20 Č. Budějovice, sev. spojka 201+
Re: [D6] Petrohrad - Lubenec
Díky za přehled, ale ten tunel Homole se vzhledem k režimu Design&Build a dvoufázovému řízení nedá moc srovnávat.
Ta Lešná - Palačov překvapila, to vypadá opravdu na nejdelší klasické výběrko za poslední roky.
Ta Lešná - Palačov překvapila, to vypadá opravdu na nejdelší klasické výběrko za poslední roky.
Re: [D6] Petrohrad - Lubenec
Nebude se náhodou týkat zahájení na začátku 07/2024 jen 2.etapy obchvatu Lubence s tím že zbytku úseku až průběžně jak se podaří vykoupit zbytek pozemků, kterých je dle letáku z 4.6. zatím jen 68,6%? Tomu by odpovídala i informace z letáku ohledně zprovoznění 2.etapy obchvatu Lubence 12/2025, zatímco Petrohrad-Lubenec až 2027.
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D6] Petrohrad - Lubenec
...a kde že bude hranice těch dvou etap výstavby? díky.
Re: [D6] Petrohrad - Lubenec
Na Tenderarena je u VŘ na zhotovitele jasně uvedeno - Název zakázky: D6 Petrohrad - Lubenec , D6 Lubenec - obchvat, II. etapa. Tedy se soutěží a budou zahájeny obě části současně. Tak to aspoň vidím já.
Stránka o stavbě dálnice D6 na Facebooku https://www.facebook.com/dalnice6/
Re: [D6] Petrohrad - Lubenec
V dokumentaci tendru je uvedeno, že bude nejprve otevřeno toto provizorní napojení a s ním související úsek k Lubenci (tím je myšlen ten rok 2025 z letáku): https://mapy.cz/s/palelufusu
Re: [D6] Petrohrad - Lubenec
Provizorní připojení D6 od Lubence bude u bývalého bistra Maják. Ale není mi úplně jasný smysl tohoto dílčího zprovoznění ani ne 3,5 km dlouhého úseku.
Stránka o stavbě dálnice D6 na Facebooku https://www.facebook.com/dalnice6/
Re: [D6] Petrohrad - Lubenec
Zajímavě se táhnou stopy průjezdu vozidla pole nepole směrem letu dronu a trasy D...
Re: [D6] Petrohrad - Lubenec
zahájení 07/2024 bude 2. etapa obchvatu Lubence s tím, že do konce roku se postupně bude předávat staveniště podle dokončování ZAV a dokončování majetkoprávní přípravy, na konci roku 2026 je zprovoznění kompletní stavby 12 km ...
Dálnice na papíře už máme, ještě je postavit ...
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D6] Petrohrad - Lubenec
...konec 2026 zní líp než "2027", co je i v letáku...tak snad to vyjde.
Re: [D6] Petrohrad - Lubenec
Třeba budou před koncem roku nějaké přesunuté volby....
Re: [D6] Petrohrad - Lubenec
Námitky nedorazily, viz tweet: Námitky nepřišly a probíhá proces podpisu smlouvy se zhotovitelem.vondr píše: ↑1.6.2024 20:47:25 Platforma X:
Radek Mátl@MatlRadek
Zhotovitelem stavby “D6 Petrohrad - Lubenec, D6 Lubenec - obchvat, II.etapa” vybralo ŘSD sdr. EUROVIA CZ a.s, BERGER BOHEMIA a.s., Stavby mostů a.s. za nabídkovou cenu 3 477,5 mil. Kč bez DPH. Pokud nebudou podány námitky proti výběru, bude stavba zahájena začátkem července t.r.
Takže 3. 7.
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D6] Petrohrad - Lubenec
...si tam "vrchnost" odskočí z fesťáku? .o))
Re: [D6] Petrohrad - Lubenec
https://x.com/matlradek/status/18059940 ... 6OcUD6J5bA
ŘSD uzavřelo smlouvu se zhotovitelem stavby “D6 Petrohrad - Lubenec”, kterým je sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. za nabídkovou cenu 3 477 mil. Kč bez DPH. Na stavbu je vydáno stavební povolení v PM a realizace stavby bude zahájena 3.7. 2024.
ŘSD uzavřelo smlouvu se zhotovitelem stavby “D6 Petrohrad - Lubenec”, kterým je sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. za nabídkovou cenu 3 477 mil. Kč bez DPH. Na stavbu je vydáno stavební povolení v PM a realizace stavby bude zahájena 3.7. 2024.
Re: [D6] Petrohrad - Lubenec
"Zprovoznění úseku „D6 Lubenec – obchvat, II. etapa“ proběhne dle předpokladu do konce roku 2025, zprovoznění úseku „D6 Petrohrad – Lubenec“ dle aktuálních termínů je plánováno v roce 2027."Haward píše: ↑27.6.2024 5:51:55 https://x.com/matlradek/status/18059940 ... 6OcUD6J5bA
ŘSD uzavřelo smlouvu se zhotovitelem stavby “D6 Petrohrad - Lubenec”, kterým je sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. za nabídkovou cenu 3 477 mil. Kč bez DPH. Na stavbu je vydáno stavební povolení v PM a realizace stavby bude zahájena 3.7. 2024.
Ví někdo, jak je to kilometrově rozděleno? Je to tak, jak někdo uvedl, zruba 3,5 km ta II. etapa?
Re: [D6] Petrohrad - Lubenec

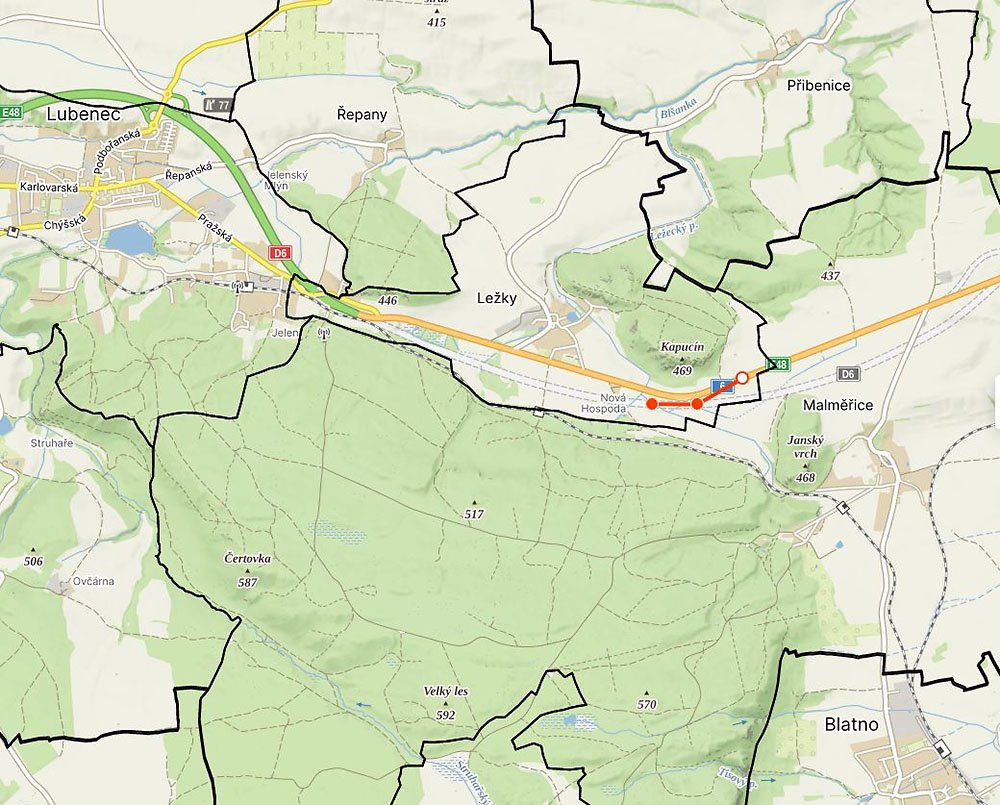

NIGKDO píše: ↑11.6.2024 16:26:24 V dokumentaci tendru je uvedeno, že bude nejprve otevřeno toto provizorní napojení a s ním související úsek k Lubenci (tím je myšlen ten rok 2025 z letáku): https://mapy.cz/s/palelufusu
- Přílohy
-
- D6_Lubenec_obchvat_II_etapa_NIGKDO.jpg (195.19 KiB) Zobrazeno 3222 x
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: [D6] Petrohrad - Lubenec
ŘSD dnes zahájilo realizaci stavby “D6 Lubenec, II. etapa a D6 Petrohrad - Lubenec”. Stavba délky 12,1 km zahrnuje mj. 9 dálničních mostů o souhrnné délce 1277 m. Stavbu realizuje sdr. EUROVIA CZ, BERGER BOHEMIA a Stavby mostů za nabídkovou cenu 3 477,5 mil. Kč bez DPH.
Re: [D6] Petrohrad - Lubenec
Začala dostavba D6 mezi Lubencem a Petrohradem, celá dálnice se otevře v roce 2029
Zdroj: https://www.idnes.cz/usti/zpravy/dalnic ... pravy_pakr
• „Úsek Petrohrad – Lubenec je jednou z největších dopravních staveb v Česku. V rámci D6 jde o nejdelší a zatím nejnákladnější stavbu,“ upozornil ministr Kupka s tím, že po končení celé dálnice D6 se zkrátí dojezdová vzdálenost mezi Prahou a Karlovými Vary ze současných téměř dvou hodin o polovinu.
• „Není to úplně jednoduchá dálniční stavba nejen vzhledem k její vzdálenosti. Součástí nového úseku je 16 mostů o celkové délce 1300 metrů. Procházíme poměrně náročným územím, dálnice povede v těsné blízkosti budoucí vodní nádrže Kryry, což jsme museli zohlednit,“ předestřel Mátl.
• Výstavbu úseku ŘSD rozdělilo do dvou etap. Stavbaři začali u obce Lubenec, kde se napojí na hotovou dálnici. Zhruba dva kilometry mají být hotové na přelomu let 2025 a 2026.
• Zbývající část úseku začnou stavaři budovat až za několik měsíců, ŘSD tam totiž ještě nemá vykoupené všechny pozemky.
• Podle ministra dopravy Martina Kupky (ODS) se řidiči po celé dálnici z Prahy do Karlových Varů svezou nejpozději v roce 2029.
Zdroj: https://www.idnes.cz/usti/zpravy/dalnic ... pravy_pakr
• „Úsek Petrohrad – Lubenec je jednou z největších dopravních staveb v Česku. V rámci D6 jde o nejdelší a zatím nejnákladnější stavbu,“ upozornil ministr Kupka s tím, že po končení celé dálnice D6 se zkrátí dojezdová vzdálenost mezi Prahou a Karlovými Vary ze současných téměř dvou hodin o polovinu.
• „Není to úplně jednoduchá dálniční stavba nejen vzhledem k její vzdálenosti. Součástí nového úseku je 16 mostů o celkové délce 1300 metrů. Procházíme poměrně náročným územím, dálnice povede v těsné blízkosti budoucí vodní nádrže Kryry, což jsme museli zohlednit,“ předestřel Mátl.
• Výstavbu úseku ŘSD rozdělilo do dvou etap. Stavbaři začali u obce Lubenec, kde se napojí na hotovou dálnici. Zhruba dva kilometry mají být hotové na přelomu let 2025 a 2026.
• Zbývající část úseku začnou stavaři budovat až za několik měsíců, ŘSD tam totiž ještě nemá vykoupené všechny pozemky.
• Podle ministra dopravy Martina Kupky (ODS) se řidiči po celé dálnici z Prahy do Karlových Varů svezou nejpozději v roce 2029.
Re: [D6] Petrohrad - Lubenec
Je to sice nejméně potřebná dálnice v republice / nejmenší hustota provozu /, ale do dálniční sítě D6 patří. Takže je fajn, že přibyde její pěkně dlouhá část.
-
Marek 3035
- Příspěvky: 187
- Registrován: 27.2.2023 5:45:32
- Bydliště: Stochov
Re: [D6] Petrohrad - Lubenec
Těší mě že se po letech staví D6 tak usilovně, občas jezdím po stávající I/6 a ten provoz na současné trase skutečně není odpovídající
