D35 Litomyšl - Janov
Re: D35 Litomyšl - Janov
Tak co kote, jsme rádi ?
- Přílohy
-

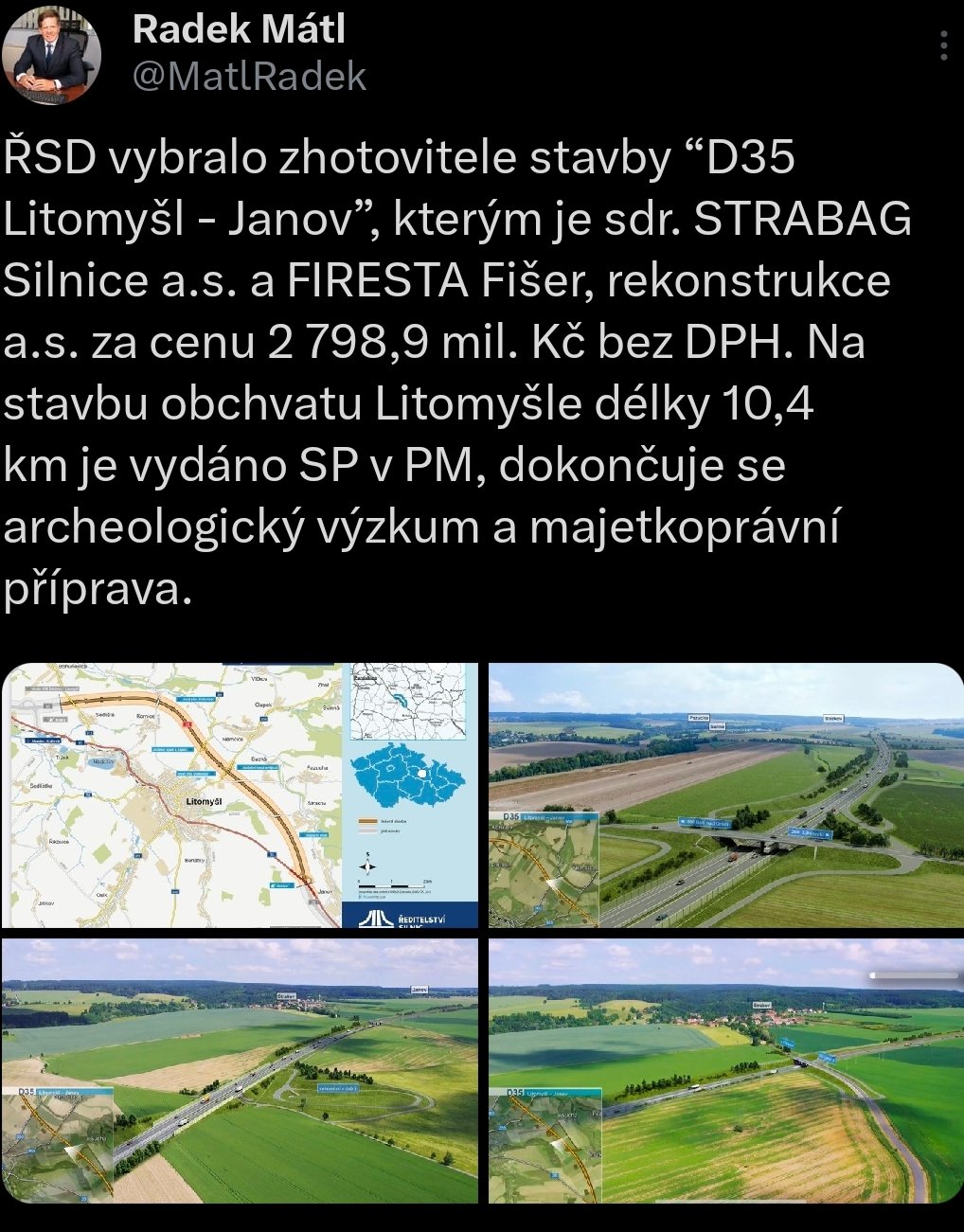

- Screenshot_20241128_131125_X.jpg (262.91 KiB) Zobrazeno 6267 x
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: D35 Litomyšl - Janov
Jsme. Ale to máte ještě......1) 14 dní na možné odvolání, 2) podpis smlouvy, 3) slasvnostní zahájení stavby.....a až pak skutečné zahájení:o)
Re: D35 Litomyšl - Janov
martysi you made my day !! Ty tři malé mušky snad do Vánoc dopadnou a letošní plán zahajování D35 bude splněn beze zbytku . Kdyby mi tohle někdo řekl před dvěma třemi lety, vydržel bych se hoooodně dlouho smát !!!
Re: D35 Litomyšl - Janov
Poklep prý 20.12.
Re: D35 Litomyšl - Janov
Tak to byl hezký dárek pod stromeček!
Re: D35 Litomyšl - Janov
Nicméně občas se klepe naopak po skutečném zahájení (nemám na mysli zahájení ZAV). Konkrétní stavbu si nevybavím, ale všiml jsem si toho někde.
Re: D35 Litomyšl - Janov
Ano, třeba D7 Louny, o více než měsíc.
Re: D35 Litomyšl - Janov
Naposled Sadová-Plotiště.
Re: D35 Litomyšl - Janov
Bude to před Vánoci, 20. 12.
D47 už máme, teď ještě D48
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Re: D35 Litomyšl - Janov
Kde ta sláva bude se už ví?
Re: D35 Litomyšl - Janov
Něco oficiálního? Nikde ani zmínka, že by už podepsali smlouvu...
Re: D35 Litomyšl - Janov
28.11. (datum výběru) + 14 dní na námitky = 12.12., to je pozítří. A to ještě nevím, jestli se nějaký ten den nečeká na poštovní podání.
Re: D35 Litomyšl - Janov
Pokud je mi dobře známo, firmy mají povinnost komunikovat elektronicky.
Re: D35 Litomyšl - Janov
Námitky vždy lhůta 15ti denní, povinné elektronické podání. Jestli bylo oznámení o výběru vyvěšeno dne 28. 11., lhůta tedy uplyne v pátek 13. 12.
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: D35 Litomyšl - Janov
...tak tady bohužel...
TW RM:
Spol. Skanska a.s. jako druhá v pořadí podala námitky proti výběru nejvýhodnější nabídky na stavbu “D35 Litomyšl - Janov”. Nejvýhodnější nabídku podalo sdr. STRABAG Silnice a FIRESTA Fišer. ŘSD tak nemůže uzavřít smlouvu se zhotovitelem a zahájení realizace se odkládá na r. 2025.
TW RM:
Spol. Skanska a.s. jako druhá v pořadí podala námitky proti výběru nejvýhodnější nabídky na stavbu “D35 Litomyšl - Janov”. Nejvýhodnější nabídku podalo sdr. STRABAG Silnice a FIRESTA Fišer. ŘSD tak nemůže uzavřít smlouvu se zhotovitelem a zahájení realizace se odkládá na r. 2025.
-
kyk
- Příspěvky: 1009
- Registrován: 22.7.2011 10:54:46
- Bydliště: Praha, SOKP km 50 st.
- Kontaktovat uživatele:
Re: D35 Litomyšl - Janov
Pokud by byly námitky vyřízeny negativně a relativně včas, nemělo by to vzhledem k zimnímu období výrazně ovlivnit plánované práce, v zimě se moc neděje.
V případě, že budou námitky uznané, může dojít k daleko většímu zdržení.
V případě, že budou námitky uznané, může dojít k daleko většímu zdržení.
-
1975
- Příspěvky: 4680
- Registrován: 2.7.2009 14:40:00
- Bydliště: Poblíž Vysočanské radiály, v budoucnu R520
Re: D35 Litomyšl - Janov
Nejsou ty námitky divné? 1) Subdodavatel STRABAG - to je nějaká neznámá firma??? 2) nízká cena - jen o 50Mio nižší na skoro 3 mld. než ta SkANSKA...co to je za kino?
)
Re: D35 Litomyšl - Janov
Jé to je škoda, opravdu, věřil jsem v hladký průběh tendru.
kyk: no .. zrovna ta zemařina se přes zimu dá celkem vpohodě dělat, zima prakticky není, takže zdržení to bude. Musíme jen doufat, že ne ala 1109. Vzhledem k těm námitkám bych rychlému vyřízení i věřil. Namítat a rozporovat nízkou cenu a požadovat její doložení, když jsem sám nabídl o pouhá 2 % vyšší cenu, to si asi dělají fakt srandu, ne ? Ale chápu, nabídnout prakticky stejnou cenu a prohrát o píď, to asi hodně nase...
kyk: no .. zrovna ta zemařina se přes zimu dá celkem vpohodě dělat, zima prakticky není, takže zdržení to bude. Musíme jen doufat, že ne ala 1109. Vzhledem k těm námitkám bych rychlému vyřízení i věřil. Namítat a rozporovat nízkou cenu a požadovat její doložení, když jsem sám nabídl o pouhá 2 % vyšší cenu, to si asi dělají fakt srandu, ne ? Ale chápu, nabídnout prakticky stejnou cenu a prohrát o píď, to asi hodně nase...
Re: D35 Litomyšl - Janov
O něco více se k termínům rozmluvil RM zde: https://www.idnes.cz/pardubice/zpravy/ ... pravy_lati
Re: D35 Litomyšl - Janov
Právě v tom článku na idnesu se píše o realizaci 36 měsíců, zatímco v zadávačce byl závazný milník na uvedení do předčasného užívání 30 měsíců, což by nyní znamenalo 6/27, s mírným zpožděním stále léto 27, rozhodně ne aby se muselo vyjednávat urychlení ke stihnutí 12/27. Zajímalo by mě, kde je pravda, třeba mi RM odpoví na dotaz...
Re: D35 Litomyšl - Janov
Na zprovoznění je 30 měsíců a na dokončení stavby 42.
Re: D35 Litomyšl - Janov
Přesně, klíčových je těch 30 měsíců, pak by mě ale zajímalo kde přišli na toto? Vymysleli si snad úplně vyjádření RM?
Zda dálnice obkrouží Litomyšl do konce roku 2027, tak nyní záleží na mnoha okolnostech. Stavba desetikilometrového obchvatu byla vysoutěžena na 36 měsíců. Bagry by se musely zakousnout do země nejpozději na začátku ledna, aby se vše dalo stihnout do otevření navazujícího úseku k Vysokému Mýtu na konci roku 2027.
„Pokud vše pojede v přijatelném režimu a stavbu nezahájíme hluboko v příštím roce, pokusili bychom se domluvit na zrychlení stavebních prací, abychom to stihli do roku 2027,“ dodal Mátl s tím, že polovina příštího roku ke splnění tohoto milníku už stačit nebude.
Re: D35 Litomyšl - Janov
Neřešit, stejně to neovlivníme.
