D35 Ostrov - Vysoké Mýto
Re: D35 Ostrov - Vysoké Mýto
Pro větší názornost.
D47 už máme, teď ještě D48
Kam teče beton, tam tečou peníze. (Tonda Blaník)
Kam teče beton, tam tečou peníze. (Tonda Blaník)
-
Honey72
- Příspěvky: 6193
- Registrován: 26.12.2015 0:06:38
- Bydliště: Trutnov - 17 km od polské dálnice a 29 km od české.
Re: D35 Ostrov - Vysoké Mýto
Pane jo, to měla být pěkně vysoká zdymadla. A loď by víc stála, než plula
Vlak už by byl desetkrát na místě.
Letos máme výročí 88 let výstavby dálnic na českém území 1938-2026
-
Tomáš Němec
- Příspěvky: 442
- Registrován: 19.10.2009 9:21:32
Re: D35 Ostrov - Vysoké Mýto
Přesně tak, nemluvě o ohromném množství vody, které by komora se spádem 27,5 m spotřebovala na proplavení lodi. A to hned několikrát za sebou. Dnes je nejvyšší komora v ČR ve Štěchovicích a ta má spád 20 m, o vodu ale díky mohutné Vltavě nouzi nemá. To by na kanále ale bylo jiné... Ještě, že tuhle šílenost jménem DOL už definitivně odpískali.
Re: D35 Ostrov - Vysoké Mýto
Další článek s videem
VIDEO: Podívejte se, jak se razí a armuje tunel Homole na dálnici D35
https://orlicky.denik.cz/zpravy_region/ ... aQlfOoauVQ
VIDEO: Podívejte se, jak se razí a armuje tunel Homole na dálnici D35
https://orlicky.denik.cz/zpravy_region/ ... aQlfOoauVQ
Re: D35 Ostrov - Vysoké Mýto
Jako třeba zdymadlo v Černé za bory s výškou 27,5m... prakticky v rovině? a ještě v křížení s železničním koridorem? Takže co? 15 metrový zářez pod úroveň železnice, aby na druhé straně vyrostl 15 metrový kolos a potom... most? Úplně vidím to zapojení do krajiny...
Vůbec si to neumím nějak představit...
Re: D35 Ostrov - Vysoké Mýto
Dnešní info od ŘSD k odstřelům na Homoli: Upozorňujeme řidiče, že v rámci výstavby tunelu Homole budou dle potřeb stavby probíhat trhací práce, které budou spojeny s krátkou(cca 10 min)uzavírkou sil. I/17. Dnes je plánován odstřel kolem poledne. Počítejte proto prosím s možnými dopravními komplikacemi spojenými s uzavírkou.
Re: D35 Ostrov - Vysoké Mýto
S odstřely se vzhledem k předpokládané geologii nepočítalo. Bude zajímavé po dostavbě sledovat, jak pravidla smaragdové knihy zahýbou finální cenou. https://www.idnes.cz/pardubice/zpravy/d ... zpravy_mvo
Re: D35 Ostrov - Vysoké Mýto
Prý ten tunel dělají záchranáři, viz čas 0:16
Re: D35 Ostrov - Vysoké Mýto
Hodinky vs holinky = oboje se natahuje... Tuneláři vs záchranáři...
Re: D35 Ostrov - Vysoké Mýto
Kdypak se asi začnou vysouvat mostovky...
Re: D35 Ostrov - Vysoké Mýto
Pardon, to jsem pozorně sledoval video, aniž bych si všiml, že to je na jiném úseku. Inu, člověk je tvor chybující
Re: D35 Ostrov - Vysoké Mýto

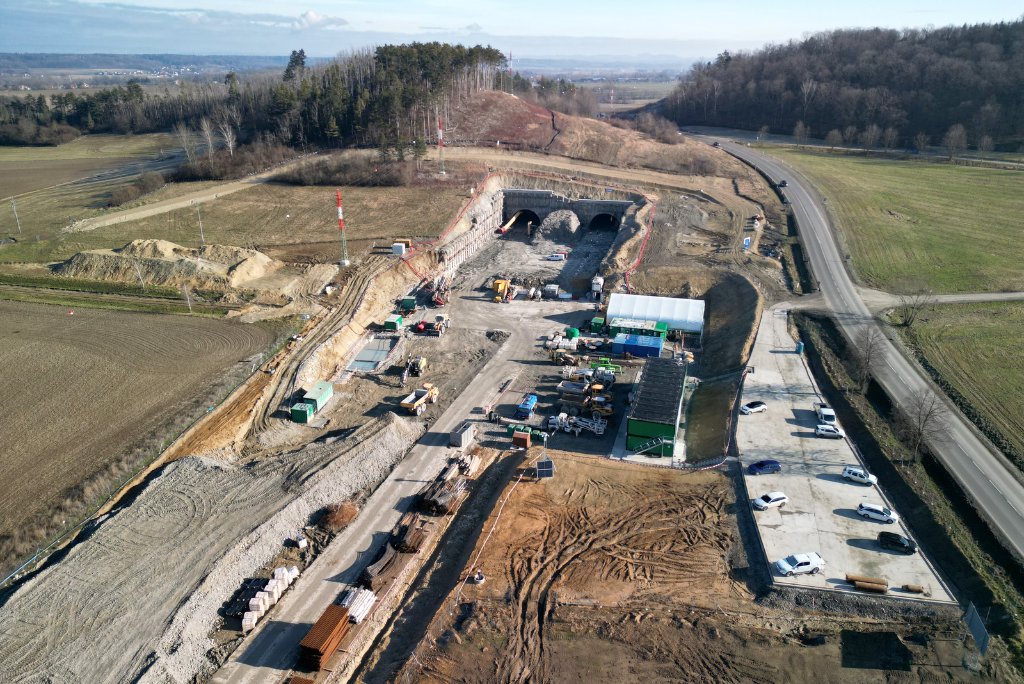

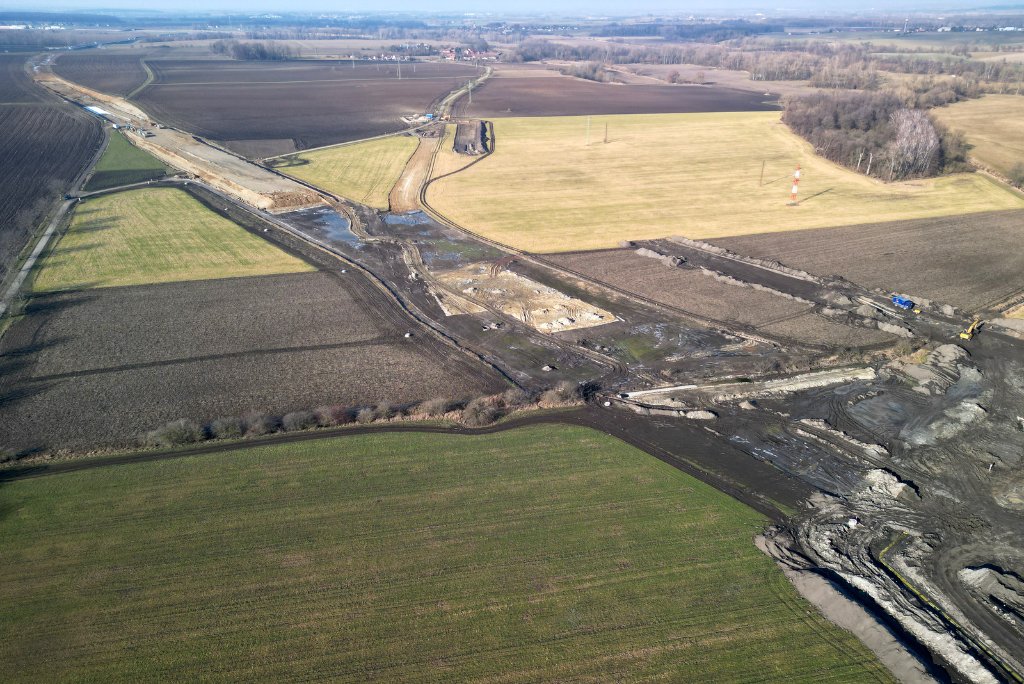

Sluníčko mě probralo ze zimního spánku a tak přináším pár aktuálních obrázků.
Re: D35 Ostrov - Vysoké Mýto

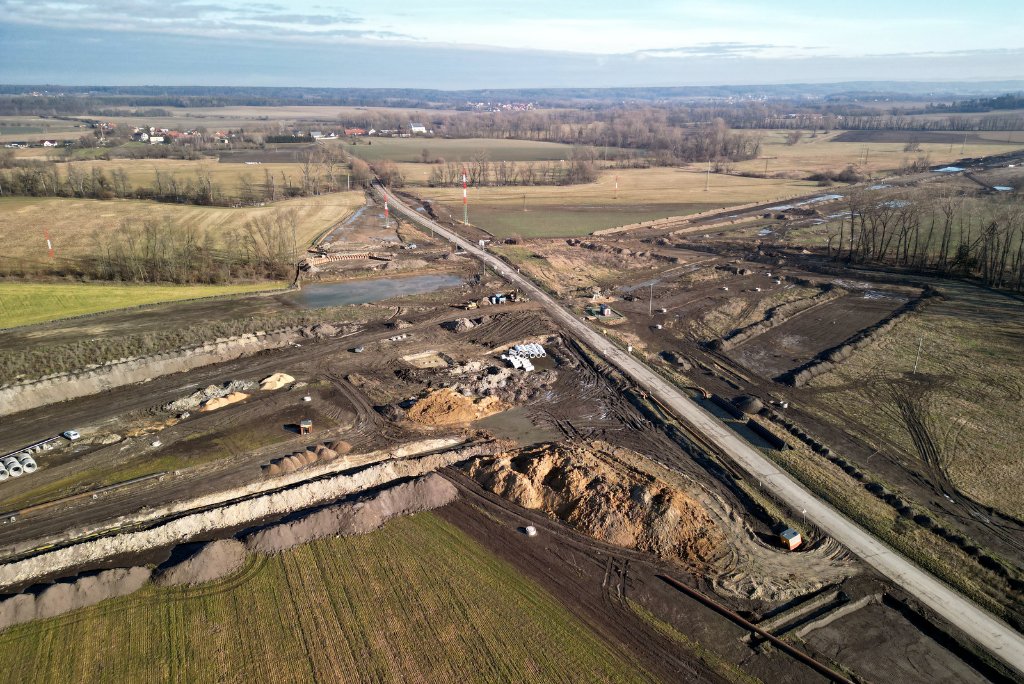

Je trochu škoda, že 99% mediální pozornosti tohoto úseku na sebe strhává tunel. Ale pravdou je, že jinak je to poměrně nudný úsek. Jedinou další větší stavbou je most na II/305, který se zatím moc konkrétní obrysy nenese. Zato ale staveniště okolo něj je rozorané, jak kdyby tu měla být přinejmenším kosodélníková MÚK s odpočívadlem
Ráno bude video na YT. Až bude nahrané, přidám odkaz
Re: D35 Ostrov - Vysoké Mýto
Teď nevím, kdo zaslouží větší poděkování. Ty nebo sluníčko ?
Re: D35 Ostrov - Vysoké Mýto
asi předběhnu autora .. řekl bych ze zde je miňované video:
https://www.youtube.com/watch?v=d_cP5oP_MCA
https://www.youtube.com/watch?v=d_cP5oP_MCA
Re: D35 Ostrov - Vysoké Mýto

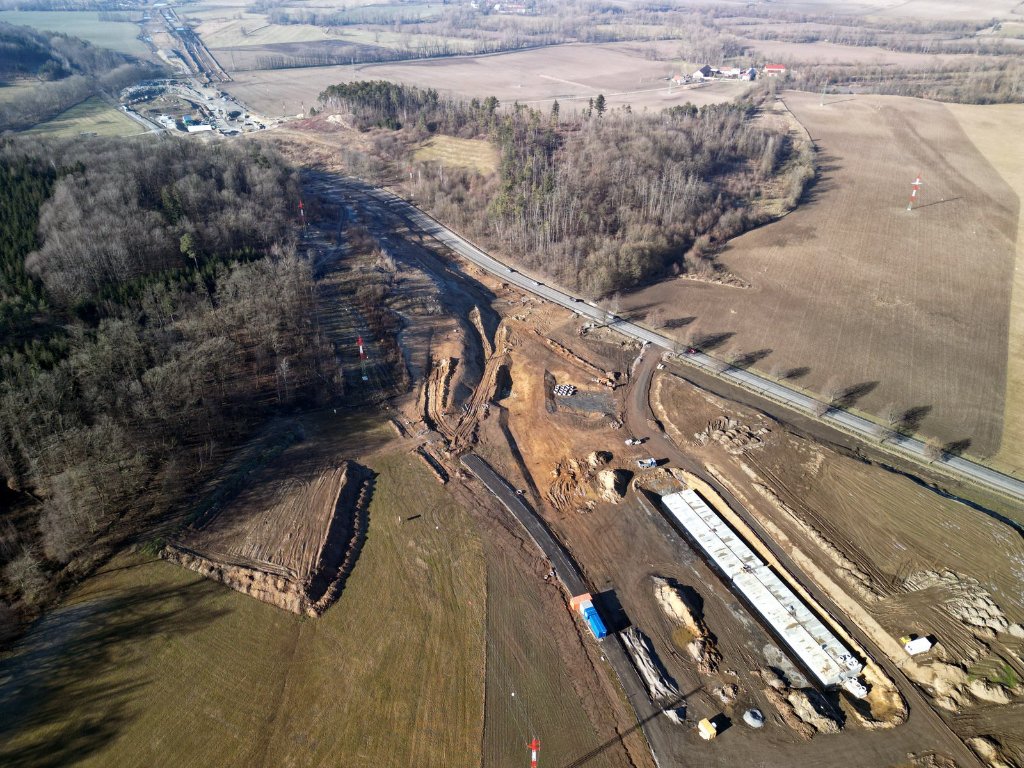

Na videu jsem se těšil na východní portál. Začne se kutat i z této strany ?
Re: D35 Ostrov - Vysoké Mýto
takhle z nadhledu krásně vynikne, že tunel tam je vlastně jen proto, aby nemuseli dělat přeložku VVN
Česká zákonodárnost – odpovědným budiž ten, koho lze nejsnadněji chytit
Re: D35 Ostrov - Vysoké Mýto
Tu už dělali.
Re: D35 Ostrov - Vysoké Mýto
kot 1: Určitě sluníčko, ale i tak - Rádo se stalo
mil:
byl jsi rychlejší, včera se mi vstávat nechtělo...
kot 2: Ražby z východu se asi nedočkáš, u takto malých tunelů se to nevyplatí. Veškeré zázemí a zařízení staveniště (včetně třídění, deponie a zpracování rubaniny) mají u západních portálů. Při ražbě z obou stran by museli vybudovat potřebné zázemí na i na východní straně nebo vše tahat přes silnici.
Jediná alespoň trochu reálná šance na otevření ražby z východní portálu je podle mne po proražení levého tubusu, který je výrazně kratší a navíc je i ve znatelném předstihu oproti pravému. Pokud by ražba obou tubusů probíhala stejnou konstantní rychlostí, bude v době proražení levého tubusu zbývat na pravé straně ještě cca 127 m (podle dat z 23.1.), takže by dávalo smysl, že parta, která kopala levý se otočí a pojede pravý od východu. Ale v tomto scénáři by levý tunel používali jako spojnici se zázemím staveniště, což by komplikovalo další práce v tunelu.
mil:
kot 2: Ražby z východu se asi nedočkáš, u takto malých tunelů se to nevyplatí. Veškeré zázemí a zařízení staveniště (včetně třídění, deponie a zpracování rubaniny) mají u západních portálů. Při ražbě z obou stran by museli vybudovat potřebné zázemí na i na východní straně nebo vše tahat přes silnici.
Jediná alespoň trochu reálná šance na otevření ražby z východní portálu je podle mne po proražení levého tubusu, který je výrazně kratší a navíc je i ve znatelném předstihu oproti pravému. Pokud by ražba obou tubusů probíhala stejnou konstantní rychlostí, bude v době proražení levého tubusu zbývat na pravé straně ještě cca 127 m (podle dat z 23.1.), takže by dávalo smysl, že parta, která kopala levý se otočí a pojede pravý od východu. Ale v tomto scénáři by levý tunel používali jako spojnici se zázemím staveniště, což by komplikovalo další práce v tunelu.
Re: D35 Ostrov - Vysoké Mýto
To co píšeš mate zní logicky. Jen si matně vzpomínám, že docela dlouhá část obou tunelových trub z východu měla být hloubená / a nikoliv ražená /
Re: D35 Ostrov - Vysoké Mýto
ražba z východu je politicky nepřijatelná
Česká zákonodárnost – odpovědným budiž ten, koho lze nejsnadněji chytit
Re: D35 Ostrov - Vysoké Mýto
Kot: únorové sluníčko svítí sice hezky, ale nízko, takže v těch stínech toho není moc vidět a navíc se snažím při létání dodržovat ochranná pásma silnic I: třídy, takže úhel záběru na východní portály taky není nic moc, ale představuju si, že by to mohlo být nějak takto:
červeně ražené portály, zeleně a modře hloubené části. Přičemž je možné, že s ohledem na stabilitu nadloží při ražbě se modrá část (levý tubus) do finální podoby vytěží až po prorážce pravého tubusu.
