[D7] Postoloprty, zkapacitnění obchvatu
Re: [D7] Postoloprty, zkapacitnění obchvatu
Odkaz mi nefunguje (404 not found), tak jsem si dovolil dohledat správný:
https://zatecky.denik.cz/zpravy_region/ ... 51103.html
https://zatecky.denik.cz/zpravy_region/ ... 51103.html
Re: [D7] Postoloprty, zkapacitnění obchvatu
Tento poslední úsek by se měl stejně zahajovat až v roce 2027, tak předpokládám, že v té době na to peníze budou. Neočekávám, že by se zastavily investice úplně. Něco se jen posune, ale tím, že je to až na rok 2027, tak si myslím, že se to stavět začne.
Re: [D7] Postoloprty, zkapacitnění obchvatu
Jsem sám, komu se stránka nezobrazuje ?
Re: [D7] Postoloprty, zkapacitnění obchvatu
V tom odkazu, co dával Vikingkiller, omylem vypadlo jedno písmenko, tak jsem dnes ráno poslal správný odkaz.
Re: [D7] Postoloprty, zkapacitnění obchvatu
Díky hypere - otevřeno !
Re: [D7] Postoloprty, zkapacitnění obchvatu
Konečně se začaly hýbat výkupy. Před rokem ještě nebylo ani nepravomocné ÚR.
plné rozlišení:

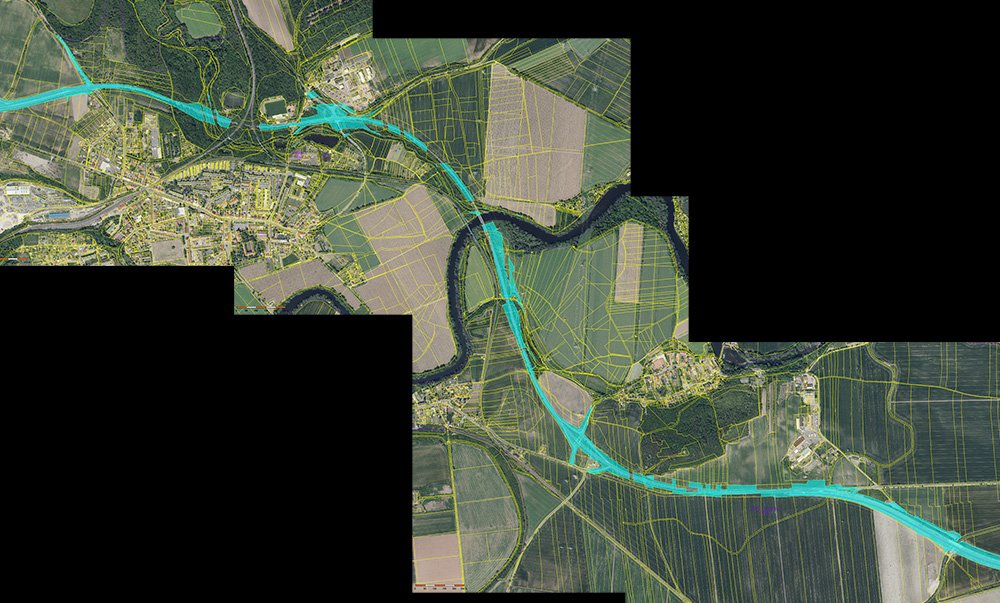

stav k 7.12.2025
stav k 14.12.2024
náhled:
plné rozlišení:
stav k 7.12.2025
stav k 14.12.2024
náhled:
Re: [D7] Postoloprty, zkapacitnění obchvatu
Bude čerpací stanice ONO v Březně kvůli výstavbě dálničního úseku přemístěna nebo zbourána?
Re: [D7] Postoloprty, zkapacitnění obchvatu
Dle infoletáku se bude rozšiřovat vpravo směrem na Chomutov, takže pumpa bude zachována.
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] Postoloprty, zkapacitnění obchvatu
https://zatecky.denik.cz/zpravy_region/ ... 60106.html
Na část u Postoloprt, máme pravomocné územní rozhodnutí, je dokončená projektová dokumentace pro povolení stavby, vykupujeme pozemky. V roce 2026 bychom chtěli požádat o stavební povolení, dokončit majetkoprávní přípravu a vypsat výběrové řízení na zhotovitele, abychom v roce 2027 mohli u Postoloprt dálnici rozestavět,“ řekl Deníku Radek Mátl
Na část u Postoloprt, máme pravomocné územní rozhodnutí, je dokončená projektová dokumentace pro povolení stavby, vykupujeme pozemky. V roce 2026 bychom chtěli požádat o stavební povolení, dokončit majetkoprávní přípravu a vypsat výběrové řízení na zhotovitele, abychom v roce 2027 mohli u Postoloprt dálnici rozestavět,“ řekl Deníku Radek Mátl
Re: [D7] Postoloprty, zkapacitnění obchvatu
A budou na to peníze ?
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] Postoloprty, zkapacitnění obchvatu
Dle vizualizace je hezky vidět zachování pumpy ONOVikingkiller píše: ↑12.1.2026 7:13:30 https://zdopravy.cz/posledni-usek-d7-si ... ny-270605/
A jdeme si pro SP...
-
Diaľničiar
- VIP
- Příspěvky: 27795
- Registrován: 15.3.2009 20:16:13
- Bydliště: EU, IL
Re: [D7] Postoloprty, zkapacitnění obchvatu
Není důvod, aby na to nebyl vyčleněn objem peněz v roce 2027, kdy se má rozjet hlavní výstavba.


-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] Postoloprty, zkapacitnění obchvatu
opět článek o přípravě výstavby - https://zatecky.denik.cz/zpravy_region/ ... 60209.html
-
Vikingkiller
- Příspěvky: 725
- Registrován: 22.2.2019 0:23:28
- Bydliště: na konci D7
Re: [D7] Postoloprty, zkapacitnění obchvatu
Na stávajícím obchvatu semafory/regulovčíci = probíhá realizace geotechnických vrtů.
