No a nyní se můžu po předchozím příspěvku odrazit dál, ale bylo by tam toho moc. Byl to potřebný příspěvek pro charakterizaci stavu, když se změnil režim.
Výše jsem tedy uvedl celou silniční síť. Je nutno poznamenat, že tady i dle vlákna vícero ministerstvech, které řídí různé projekty silniční výstavby. (to není nic nezvyčejné ani v EU) Základní rámec pro charakter hlavní silniční sítě zadalo ministerstvo dopravy v roce 2019 s plněním do dalších let a Talibán v tom pokračuje. Z celé silniční sítě v délce asi 35 tisíc km se vybral základ a dle zaznačených tras ještě ani celá ta základní část není v provozu, ale zahrnuje vlastně plán realizace.
Vypadá to takto:

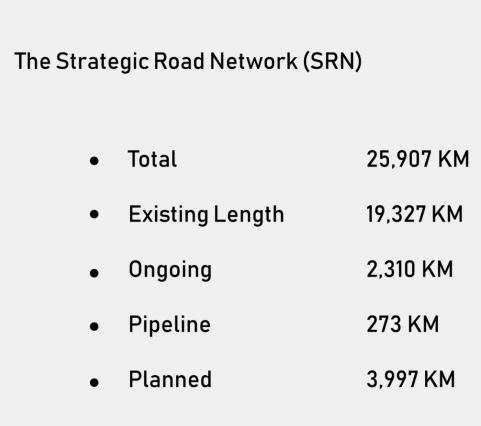

- 5.JPG (24.42 KiB) Zobrazeno 3066 x
Ta délka, která existuje, tak to jsou ty zpevněné, zrekonstruované štěrkové (sjízdné) silnice, často (stovky km) zdualizované, ale mají dostupnost jak celonárodní, tak regionální spojnice na regionální sídla. Jak lze pozorovat, tak tisíce km schází. Já nedohledal, jestli tam jsou silnice z toho rozsahu 34 tisíc km, a které se budou postupně realizovat nebo jde o nové trasy.
Práce uskutečňuje ministerstvo veřejných prací. Jeho činnost lze sledovat i na TW:
https://twitter.com/mopw_afg
Pro období do roku 2023 byla vyčleněna částka ve výši 4,1 mld. USD. Celkem na rok 800 mil. USD. Vzhledem k tomu, že se masivně staví i nadále, tak lze říct, že tato schéma pokračuje i nadále. Samozřejmě, stojí to na donorské pomoci, protože jináč tady miliony lidí nemají co jíst a rozpočet nezvládá "základní chod". To je ale pro (nejen) tento stát normální situace ...
Talibán nedávno vyhlásil, že jeho cílem není destrukce země. Že tak jak se za uplynulých 20 let tady postavilo víc, než 200 let zpátky, tak chce navázat v této otázce na to, co se uskutečnilo těch 20 let zpátky. Uvidíme ale do jaké míry to opravdu bude platit, protože postupně již dochází k omezování lidských práv, ovládnutí médií, rušení domluvených postupů v právach žen atd.
V roce 2017 tady bylo tedy 8000 km silnic se zpevněným asfaltovým nebo betonovým povrchem.
V období
po roce 2019 se zahájila výstavba dalších 2300 km.
Štěrkových, dobře udržovaných je tady 10,3 tis km. Tady jde o to, že jednotlivé okresy mají základní techniku pro jejich údržbu v případě nepříznivého počasí.
Z toho co se staví v délce 2300 km je
1200 km nových státních silnic s celonárodním významem.
Z toho co se plánuje postavit v délce 4000 km je dalších 2000 km nových státních silnic s celonárodním významem.
Jen znovu zopakuji, nevím, jestli se jendá o nové trasy nebo již existující štěrkové nebo zcela neupravené/nezpevněné (s hliněným povrchem).
Silnice s celonárodním významem je po novém i taková, která umožňuje mezinárodní charakter cestování.
Kromě výstavby silnic se počítalo pro období 2019 - 2023 (a pokračuje se v tom) i
s rehabilitací stávajících státních silnic s národním významem v délce 930 km v nákladech 420 mil. USD.
Afghánistán se člení na 34 provincií, 365 okresů. Je zde 10 měst s populací vyšší, než 100 tis. obyvatel a <60 měst s populací větší, než 10 tisíc obyvatel. Z té SRN tedy strategické silniční sítě spadá do regionálních silnic 11 tisíc km. To je důležité konstatovať, že se v Master Planu pamatuje i na regiony a nejen na inter-regionální spojení v rámci státu a státu v rámci sousedních zemí.
Nejvyšší priorita směruje, jak jsem o příspěvek výše uvedl i na přípravu
Kabul - Torkham Expressway. (175 km) Ta příprava stojí i na Světové bance. A tedy i na nějakém politickém principu atd.
Rozvojí se i další koridory:
North-South Corridor: Jawzjan - Nimroz (703 km, z čeho se 52 km staví),
Khost Economic Corridor.
Další projekty: studie, příprava do výstavby
Herat Bypass
- 45 km dlouhá silnice s italskou kooperací
- odhadované náklady na 22 mil. USD na 1. sekce 20 km
- dalších 12 mil. USD na 2. sekci 25 km
Kabul Ring Road
- 117 km za asi 540 mil. USD, z toho 158 dává Saudi Development Fund a další donoři 150 mil.
- prvních 20 km je připraveno a do 2023 se má tendrovat
Bamyan - Baghlan Road a Salang Road & Tunnel Rehabilitation
- nová silnice, která má obejít stávající Salang Tunnel v délce 154 km
- odhadované náklady 170 mil. USD
- rehabilitace tunelu Salang v nákladech 55 mil. USD
New Salang Tunnel
- v souladu ale nezávisle na projektu Salang Bypass (projekt výše)
- studie realizovatelnosti a další
- podpora ADB na studie již schválená ve výši 20 mil. USD
- nový tunel vyjde na 1,2-2 mld. USD
- realizace ve druhé polovině dekády; uvidíme
https://tolonews.com/business/govt-repo ... l-progress
- cestopis s NYT a vládou Talibánu:
https://www.nytimes.com/2022/04/03/worl ... -pass.html
Stávající programy:
*údržba silnic, periodická, regionální
*údržba silnic, po přívalových srážkách
*údržba nezpevněných silnic
*mostní program venkova
*program zpevnění ulic
- pro období 2019-2023 částka 220 mil. USD na 690 km silnic/ulic
- kofinancování SB/WB
