D6 Žalmanov - Knínice
Re: D6 Žalmanov - Knínice
Tak tohle hodnocení bude zajímavé, jen dvě nabídky s minimálním rozdílem a délka záruky stejná (12 měsíců):
1. 2 167 174 767,10
2. 2 163 333 670,18
1. 2 167 174 767,10
2. 2 163 333 670,18
Re: D6 Žalmanov - Knínice
Jsou to 2/3 odhadu (2,164)
Re: D6 Žalmanov - Knínice
2/3 je pěkná práce, ale ten malý zájem je překvapivý. Že by už měly firmy naplněné kapacity ?
Re: D6 Žalmanov - Knínice
RM TW:
ŘSD obdrželo pouze 2 nabídky na realizaci stavby “D6 Žalmanov - Knínice”. Nejvýhodnější nabídku podalo sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s., Stavby mostů a.s. za cenu 2 163,3 mil.Kč bez DPH (66,6 % předpokladu). Na stavbu délky 6,9 km je vydáno povolení záměru v právní moci.
Asi dle očekávání. Možná se štěstím, možná ne...
ŘSD obdrželo pouze 2 nabídky na realizaci stavby “D6 Žalmanov - Knínice”. Nejvýhodnější nabídku podalo sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s., Stavby mostů a.s. za cenu 2 163,3 mil.Kč bez DPH (66,6 % předpokladu). Na stavbu délky 6,9 km je vydáno povolení záměru v právní moci.
Asi dle očekávání. Možná se štěstím, možná ne...
Re: D6 Žalmanov - Knínice
Těsný souboj a pokles ceny o více než miliardu. Další úsek D6 se blíží k poklepání kamene
https://zdopravy.cz/tesny-souboj-a-pokl ... ne-241150/
Pouze dva zájmenci, asi by Mátl pro letošek už neměl vypisovat výběrka
https://zdopravy.cz/tesny-souboj-a-pokl ... ne-241150/
Pouze dva zájmenci, asi by Mátl pro letošek už neměl vypisovat výběrka
Re: D6 Žalmanov - Knínice
Jako vtípek dobrý.
Ale jinak bych neměl strach. Spíš je to o tom, že to leží tady už v celkem odlehlém místě a velké firmy sem asi úplně neplánují přesouvat kapacity. Takže na takové D35, D11 a jiných větších soustech, tam bude pořád zájem si myslím - myšleno jako více účastníků.
Kdežto D6 prakticky celou staví Eurovia + Berger bohemia, takže logicky měli zájem i o tuto stavbu. Myslím, že i to mohlo kdekoho jiného odradit, že se ani nesnažili a neúčastnili se tendru, protože šlo očekávat, že Eurovia se bude snažit zuby nehty vyhrát.
Jsem zvědav kdo byl druhý účastník, takhle těsné nabídky se málokdy vidí.
Ale jinak bych neměl strach. Spíš je to o tom, že to leží tady už v celkem odlehlém místě a velké firmy sem asi úplně neplánují přesouvat kapacity. Takže na takové D35, D11 a jiných větších soustech, tam bude pořád zájem si myslím - myšleno jako více účastníků.
Kdežto D6 prakticky celou staví Eurovia + Berger bohemia, takže logicky měli zájem i o tuto stavbu. Myslím, že i to mohlo kdekoho jiného odradit, že se ani nesnažili a neúčastnili se tendru, protože šlo očekávat, že Eurovia se bude snažit zuby nehty vyhrát.
Jsem zvědav kdo byl druhý účastník, takhle těsné nabídky se málokdy vidí.
Re: D6 Žalmanov - Knínice
Arame, spíš bych řekl, že takto blízko se potkaly nabídky poprvé.
Re: D6 Žalmanov - Knínice

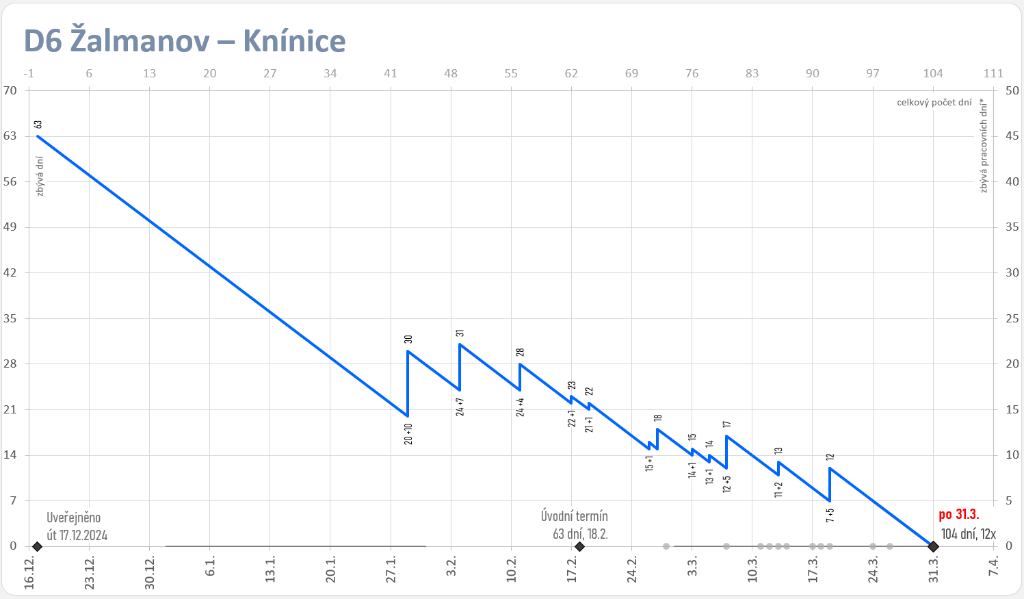

Pro úplnost závěrečný grafík.
12 posunů v součtu o 40 dní. Celkem tedy 104.

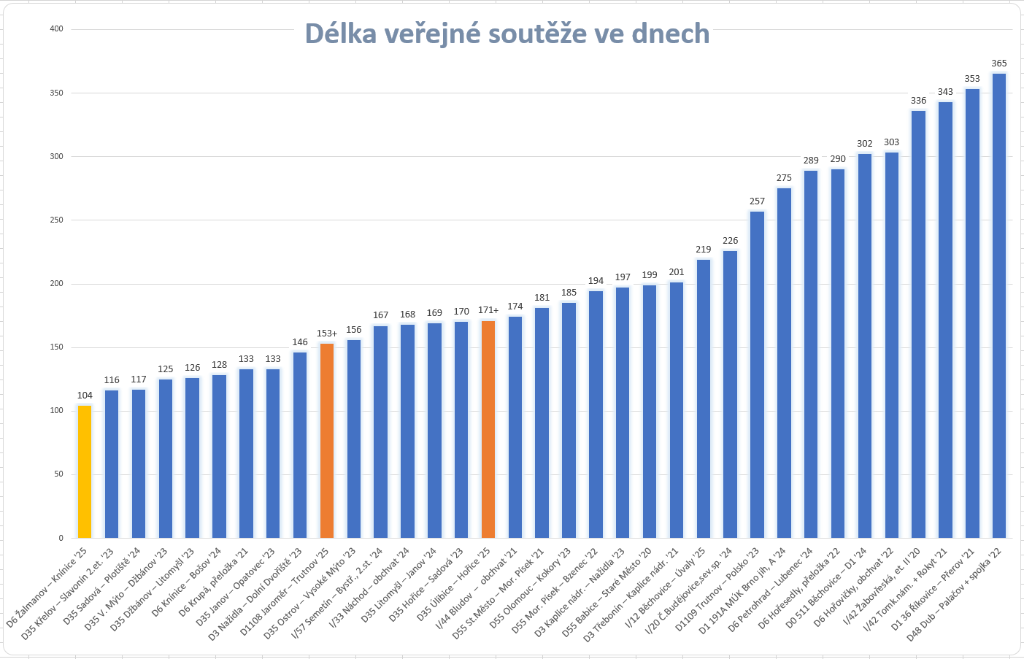

Poněkud přímočarý průběh ilustruje malý zájem o zakázku. Jak už bylo avizováno, jde o výrazně nejkratší soutěž ze staveb, které mi stojí za to sledovat. Což je poněkud v kontrastu se předchozími stavbami D6, kde byl zájem o zakázku vysoký a délka soutěže rovněž. čili postupně se z toho stalo respektované teritorium Evie s Bergerem.
rok soutěže, počet dní, počet obálek.
Krupá, přeložka '21, 133, 7
Hořesedly, přeložka '22, 290, 8
Hořovičky, obchvat '22, 303, 7
Petrohrad – Lubenec '24, 289, 6
Knínice – Bošov '24, 128, 4
Žalmanov – Knínice '25, 104, 2
12 posunů v součtu o 40 dní. Celkem tedy 104.
Poněkud přímočarý průběh ilustruje malý zájem o zakázku. Jak už bylo avizováno, jde o výrazně nejkratší soutěž ze staveb, které mi stojí za to sledovat. Což je poněkud v kontrastu se předchozími stavbami D6, kde byl zájem o zakázku vysoký a délka soutěže rovněž. čili postupně se z toho stalo respektované teritorium Evie s Bergerem.
rok soutěže, počet dní, počet obálek.
Krupá, přeložka '21, 133, 7
Hořesedly, přeložka '22, 290, 8
Hořovičky, obchvat '22, 303, 7
Petrohrad – Lubenec '24, 289, 6
Knínice – Bošov '24, 128, 4
Žalmanov – Knínice '25, 104, 2
Re: D6 Žalmanov - Knínice
Beekee, super grafy se srovnáním ! díky
Re: D6 Žalmanov - Knínice
Proč jsou jen dva zájemci? To jsou všechny firmy tak vytížené, že ani nesoutěží? Stavebnictví na hraně kapacit? Jsme mimo tyhle firmy, takže se ptám zcela vážně a možná naivně. Nevím jaká je situace.
Jinak se připojuji ke kotovi a také děkuji Beekee a dalším za tuhle práci zajímavou i pro ostatní.
Jinak se připojuji ke kotovi a také děkuji Beekee a dalším za tuhle práci zajímavou i pro ostatní.
Re: D6 Žalmanov - Knínice
Možná jiné neplýtvaly časem na přípravu nabídky, když bylo evidentní že to bude chtít Eurovia získat možná i za každou cenu, když dělají sousední Knínice-Bošov + kousíček dál Petrohrad-Lubenec, mají nasmlouvané místní dodavatelé a obecně je pro ně velmi výhodné přidat další stavbu hned vedle, když jsou tam již usídlení... Samostatně by to nebyla zas tak atraktivní velká zakázka... Na úsek D35 Sadová-Plotiště byly přesně před rokem podané také jen dvě nabídky a pak na jinou větší zakázku přišlo nabídek klidně 6, asi bych z toho nedělal žádnou senzaci
Re: D6 Žalmanov - Knínice
Tyhle souvislosti jsem nevěděl, tedy že má Eurovia i sousední stavby. Díky za informace.
Re: D6 Žalmanov - Knínice
Je to napsané v příspěvku asi o 3 výše.
Re: D6 Žalmanov - Knínice
Nemá někdo nějaké info, kdy by stavbu měli zahájit?
Re: D6 Žalmanov - Knínice
RM TW:
ŘSD vybralo zhotovitele stavby “D6 Žalmanov - Knínice”, kterým je sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. za cenu 2 163,3 mil. Kč bez DPH. Na stavbu délky 6,9 km je vydáno povolení záměru v PM. Zahájení realizaci stavby plánujeme ve 3.Q. t.r.
Věřím, že spíše na začátku 3.Q., tj. v červenci. Realizace odpočívky Rozvadov je zahájena a práce již probíhají.
ŘSD vybralo zhotovitele stavby “D6 Žalmanov - Knínice”, kterým je sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. za cenu 2 163,3 mil. Kč bez DPH. Na stavbu délky 6,9 km je vydáno povolení záměru v PM. Zahájení realizaci stavby plánujeme ve 3.Q. t.r.
Věřím, že spíše na začátku 3.Q., tj. v červenci. Realizace odpočívky Rozvadov je zahájena a práce již probíhají.
Re: D6 Žalmanov - Knínice
Kamenolom je kousek na východ u Mokré, takže materiál je po ruce.
Re: D6 Žalmanov - Knínice
Smlouva podepsána, oznámil Mátl: ŘSD uzavřelo smlouvu se sdr. EUROVIA CZ a.s., BERGER BOHEMIA a.s. a Stavby mostů a.s. na realizaci stavby “D6 Žalmanov-Knínice” za cenu 2 163,3 mil. Kč bez DPH. Na stavbu délky 6,9 km je vydáno povolení záměru v PM a realizace stavby bude zahájena na přelomu července a srpna t.r.
Re: D6 Žalmanov - Knínice
Tak dle ŘSD bude slavnostní zahájení realizace stavby 24. 7. 2025
https://letaky.rsd.cz/Upload/Stavby/98/ ... :05:58.647
https://letaky.rsd.cz/Upload/Stavby/98/ ... :05:58.647
Re: D6 Žalmanov - Knínice
Na webu ŘSD již oficiálně zahájeno!
Re: D6 Žalmanov - Knínice
Je vidět, že se blíží volby...
Tak jen aby to pak po volbách někdo RM nevytknul a nehledal místo něj někoho, kdo to "umí líp"...
Re: D6 Žalmanov - Knínice
Kupka dál tweetuje a posílá svoje videa ze zahájení stavby, ale je to spíš jen politická reklama
https://x.com/makupka/status/1948398498111430716
https://x.com/makupka/status/1948398498111430716
