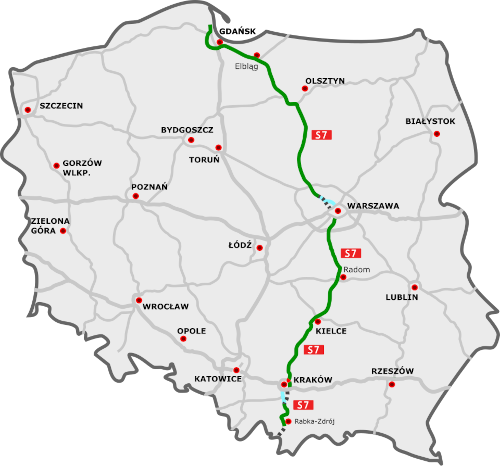

S7 je rychlostní silnice, která vede od pobřeží Baltského moře až do Tater a tvoří jednu z hlavních páteří polské dálniční sítě. Po cestě spojuje tři velká města - Gdaňsk, hlavní město Varšavu a druhé největší polské město Krakov, odkud pokračuje dál směrem k Tatrám, kde končí ve městě Rabka-Zdrój. Po dokončení bude mít S7 celkem okolo 750 km, čímž bude nejdelší rychlostní silnicí v celém Polsku.
K březnu 2026 je hotová téměř celá trasa z Gdaňsku (včetně metropolitního obchvatu Trojměstí Gdaňsk-Sopot-Gdyně) až těsně před Varšavu, kde chybí dostavět poslední dva úseky do hlavního města (celkem cca 20 km). Mezi Varšavou a Krakovem je celá trasa hotová kromě posledních cca 5 km na obchvatu Krakova, který se bude otevírat letos. Dále na jih je postavených 32 km mezi městy Myślenice a Rabka-Zdrój a chybí úsek z Krakova do Myślenic.
S7 Gdaňsk-Varšava-Kielce-Krakov-Rabka Zdrój
Re: S7 Gdaňsk-Varšava-Kielce-Krakov-Rabka Zdrój
Ve čtvrtek 12.3. byla zahájena stavba 9 km rychlostní silnice S7 v úseku Czosnów-Kiełpin. Jedná se o předposlední úsek před Varšavou ve směru od Gdaňsku. Celý úsek bude v šestipruhu a budou na něm 3 MÚK. U posledního úseku do Varšavy se připravuje dokumentace pro žádost o SP, která by měla být hotová v II. kvartálu letošního roku. Po vydání SP se bude vyhlašovat tendr na stavbu.
https://www.gov.pl/web/gddkia-warszawa/ ... ---kielpin
Problematický naopak zůstává úsek na jih od Krakova (Krakov-Myślenice). Jedná se o extrémně hustě osídlenou a navíc kopcovitou oblast. Pobočka GDDKiA v Krakově vytvořila šest možných variant trasování, ale ty narazily na velký odpor místních. Proto se s přípravou začne od nuly a celý proces převezme centrála GDDKiA ve Varšavě.
https://www.gov.pl/web/gddkia/nowe-otwa ... -myslenice
https://www.gov.pl/web/gddkia-warszawa/ ... ---kielpin
Problematický naopak zůstává úsek na jih od Krakova (Krakov-Myślenice). Jedná se o extrémně hustě osídlenou a navíc kopcovitou oblast. Pobočka GDDKiA v Krakově vytvořila šest možných variant trasování, ale ty narazily na velký odpor místních. Proto se s přípravou začne od nuly a celý proces převezme centrála GDDKiA ve Varšavě.
https://www.gov.pl/web/gddkia/nowe-otwa ... -myslenice
